交口县县级机关幼儿园迁址新建项目 水土保持方案报告表公示说明

交口县政府 www.jiaokou.gov.cn 2026-05-14 17:22 来源:交口县教育体育局 放大 正常 缩小

交口县县级机关幼儿园迁址新建项目

水土保持方案报告表公示说明

根据《水利部办公厅关于做好生产建设项目水土保持承诺制管理的通知》(办水保[2020]160号)等相关法律法规的要求,我单位委托山西泰泽规划设计有限公司编制完成了交口县县级机关幼儿园迁址新建项目水土保持方案报告表》,自2026514日起予以公示,公示时间为2026年514日至2026年527。如对公示的内容有异议和建议,请向我单位交口县教育体育局反映。

联系人:宋老师

联系电话:13503503551

附件:《交口县县级机关幼儿园迁址新建项目水土保持方案报告表》



交口县县级机关幼儿园迁址新建项目

水土保持方案报告表







建设单位:交口县教育体育局

编制单位:山西泰泽规划设计有限公司

二〇二六年四月



交口县县级机关幼儿园迁址新建项目

水土保持方案报告表

责任页

山西泰泽规划设计有限公司



批 准:刘 涛(总经理)



定:李俊立(工程师)


审 查:刘鸿芳(工程师)


核:赵永生(工程师)


项目负责人:刘 涛(工程师)






游 芳


写:郭嘉胜(工程师)(编写二、三、五章、附图附件)

(工程师)(编写一、四、六、七章)

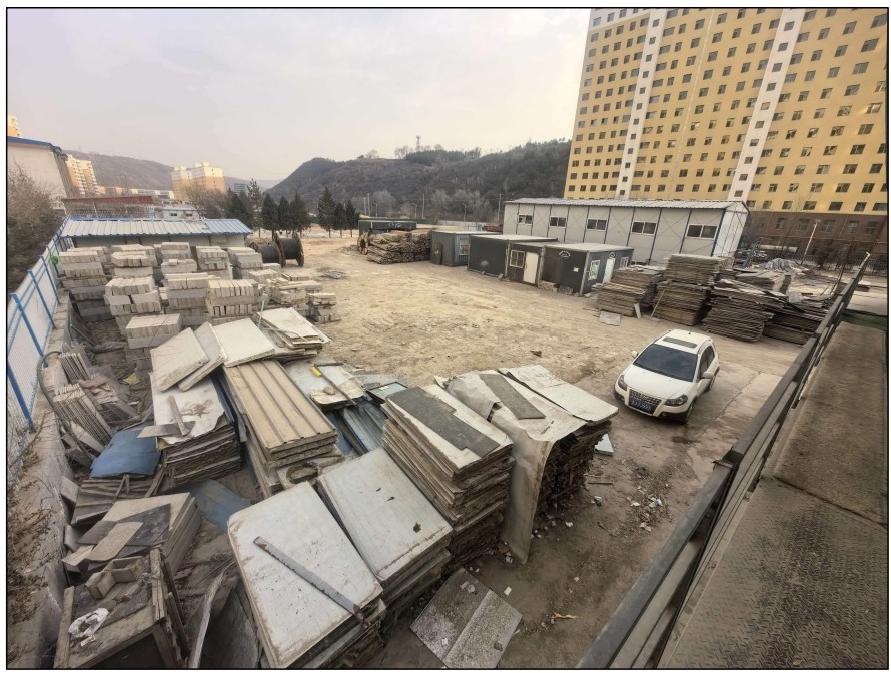

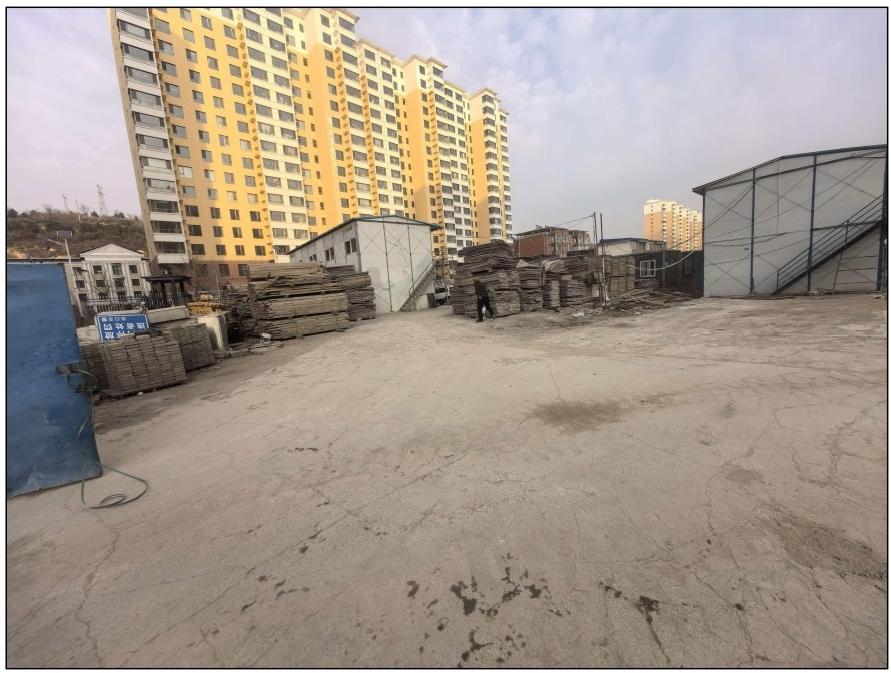

主体工程区现状照片()

主体工程区现状照片()

交口县县级机关幼儿园迁址新建项目水土保持方案报告表










项目

概况


位置

项目位于山西省吕梁市交口县南环路北,水头政府现址区域,中心地理坐标为:东经111°11′1.25″,北纬36°58′48.57″,行政区划属于吕梁市交口县水头镇。




建设规模及内容

建设规模为迁址新建412个教学班幼儿园,用地面积5988.25m2建筑面积4231.10m2(其中地上三层幼儿园活动室3848.64m2,一层门卫室19.40m2,地下建筑363.06m2)。主要建设内容为幼儿活动室和门卫室的建筑、装饰、给(排)水、供热、通风、电气、消防;新建围墙、大门、铺设室外给(排)水和供热管网、电气、场地硬化、绿化及教学运行相关设施设备购置。

建设性质

新建

总投资(万元)

3901.38

土建投资

万元)

2005.26

占地面积(hm2

永久:0.598825

临时:/

动工时间

20265

完工时间

20279

土石方(m3

挖方

填方

借方

余方

0.88

0.88



取土(石、砂)

弃土(石、渣)


项目

区概

涉及重点防治区情况

黄河多沙粗沙国家

级水土流失重点

治理区


地貌类型


黄土丘陵阶地

原地貌土壤侵蚀模数[t/(km2·a)]

400

容许土壤流失量

[t/(km2·a)]

1000




项目选址(线)水土保持评价

本项目属于黄河多沙粗沙国家级水土流失重点治理区,提高水保工程措施防治标准、优化工程施工工艺,铺设透水砖进行雨洪蓄积利用,提高植物措施标准,林草覆盖率提高2个百分点;工程选址不在全国水土保持监测网络中的水土保持监测站点、重点试验区、国家确定的水土保持长期定位观测站;也不在重要江河、湖泊以及跨省的其他江河、湖泊的水功能一级区的保护区和保留区,以及水功能一级区的饮用水源区。项占地类型为城镇住宅用地,没有占用生产力较高的水浇地,符合水土保持相关技术规范的要求,从水土保持角度分析,项目选址不受水土保持制约性因素制约。从水土保持角度出发,本项目建设是可行的。

水土流失调查与预测总量(t

20.65

防治责任范围(hm2

0.598825

防治标准等级及

目标

防治标准等级

西北黄土高原区一级防治标准

水土流失治理度(%)

93

土壤流失控制比

1.0

渣土防护率(%

94

表土保护率(%

/

林草植被恢复率(%

95

林草覆盖率(%

26

水土保持

措施


主体工程防治区

雨水管网301m、透水铺装1965.26m2、土地整治1802.37m2、景观绿化1802.37m2、临时苫盖3000m2、临时拦挡100m、临时排水沟300m、临时沉沙池1


水土保持

投资估算

万元)

工程措施

28.91

植物措施

43.60

临时措施

2.41

水土保持补偿费

免征


独立费用

建设管理费

5.05

工程建设监理费

/

科研勘测设计费

5.00

总投资

86.22



编制单位

山西泰泽规划设计有限公司

建设单位

交口县教育体育局

法定代表人

刘涛

法定代表人

马局长


地址

山西省示范区太原阳曲园区五

龙口街1996号楼602

(进驻太原市鑫博园商务秘书

有限公司-20200013


地址


山西省交口县五麟大街

邮编

030000

邮编

032400

联系人及电话

李欣/13503503551

联系人及电话

马森彪/15035366378

电子信箱

675076678@qq.com

电子信箱

-

传真

-

传真

-


1综合说明1

1.1项目简况1

1.2编制依据6

1.3设计水平年7

1.4水土流失防治责任范围8

1.5水土流失防治目标8

1.6项目水土保持评价结论9

1.7水土流失预测结果11

1.8水土保持措施布设成果11

1.9水土保持投资估算及效益分析成果12

1.10结论13

2项目概况15

2.1项目组成及工程布局15

2.2施工组织21

2.3工程占地22

2.4土石方及平衡情况23

2.5拆迁(移民)安置与专项设施改(迁)建23

2.6进度安排23

2.7自然概况24

3项目水土保持评价28

3.1主体工程选址(线)水土保持评价28

3.2建设方案与布局水土保持评价30

3.3主体工程中水土保持措施界定35

4水土流失分析与预测36

4.1水土流失现状36

4.2水土流失影响因素分析36

4.3土壤流失量预测36

4.4水土流失危害分析38

4.5指导性意见39

5水土保持措施41

5.1防治区划分41

5.2措施总体布局41

5.3分区措施布设42

5.4施工要求44

6水土保持投资估算及效益分析47

6.1投资估算47

6.2效益分析56

7水土保持管理58

7.1组织管理58

7.2后续设计58

7.3水土保持监理58

7.4水土保持施工58

7.5水土保持设施验收58

附件1:委托书。

附件2:《关于交口县县级机关幼儿园迁址新建项目可行性研究报告的批复》

口县行政审批服务管理局,交审管投资发〔2024126号,项目代码:2411-141130-89-01-54932920241220日)。

附件3:《关于交口县县级机关幼儿园迁址新建项目初步设计的批复》(交县行政审批服务管理局,交审管投资发〔2025112号,2025928日)。

附件4:《关于划拨2025-HB05号国有建设用地使用权的通知》(交口县人

民政府,交政土用划字〔202505号,20251021日)。

附件5:《规划设计条件通知书》(交口县规划和自然资源局202599日)。

附件6:《建设工程规划许可证》(交口县行政审批服务管理局,建字第

1411302025GG000954120251114日)。

附件7:技术审查意见。

附件8:承诺制项目专家意见。

1综合说明

1.1项目简况


1.1.1项目基本情况

1、项目建设的必要性

近些年,交口县教育事业取得了很大的成就,但与广大人民群众对优质教育、均衡教育的迫切要求仍有差距。针对教育发展不均衡、优质学校资源不足、办学条件有待改善等,交口县县委、交口县人民政府把教育列入优先发展、重点发展之中。交口县机关幼儿园建于1980年,为砖混预制板结构,且年久失修,属D危房。2024年秋,受持续降雨影响,机关幼儿园墙体出现较大裂缝,已紧急避险搬迁,师生暂时并入机关第二幼儿园。交口县机关二幼建于1989年,生均占地面积活动空间和绿化面积严重不达标,设施设备落后、存着安全隐患等问题。本项目的建设能够改善幼儿园学前教育条件,满足交口县城区周边居民适龄儿童接受优质学前教育需求,有利于整合教育资源,促进学前教育标准化、规范化、优质化。因此,本项目建设是非常必要的。

2、项目名称

交口县县级机关幼儿园迁址新建项目

3、项目位置及交通

交口县县级机关幼儿园迁址新建项目位于山西省吕梁市交口县南环路北,水头政府现址区域,中心地理坐标为:东经111°11′1.25″,北纬36°58′48.57″,行政区划属于吕梁市交口县水头镇。

目区北侧为迎宾南苑,西侧为现状市政道路,东侧为水头镇政府,南侧约50m处为南环路,北侧约60m处为迎宾街,对外交通十分方便,外购材料和设备都可方便运至工地。

4、建设性质

新建

5、建设规模及内容

建设规模为迁址新建412个教学班幼儿园,用地面积5988.25m2,建筑面

4231.10m2(其中地上三层幼儿园活动室3848.64m2,一层门卫室19.40m2,地下建筑363.06m2)。主要建设内容为幼儿活动室和门卫室的建筑、装饰、给(排) 水、供热、通风、电气、消防;新建围墙、大门、铺设室外给(排)水和供热管网、电气、场地硬化、绿化及教学运行相关设施设备购置。

6、项目组成

项目由主体工程区组成。主体工程区占地面积为0.598825hm2,均为永久占地,占地类型为城镇住宅用地。

1)平面布置

根据工程总平面图,本项目用地范围呈规则多边形,布置13层幼儿园、11层门卫室。其中,幼儿园布置于场地中部,门卫室布置于场地西侧,依地块与景观布局均匀布置。

2)竖向布置

根据主体设计及地勘资料,结合现场勘察,项目区存在一定高差,呈北高南低、西高东低的趋势,区内原地面标高约1296.27m~1299.65m,场地按平坡式布置,室外设计标高为1297.50m~1300.20m

3)建构筑物

地上建筑主要包括13层幼儿园、11层门卫室,地下建筑主要为地下1层消防水池水泵房。总建筑面积4231.10m2,其中地上建筑面积3868.04m2(幼儿园建筑面积3848.64m2,门卫室建筑面积19.40m2),地下建筑面积363.06m2建筑基底面积1572.40m2,建筑密度26.26%,容积率0.64

4)道路硬化

道路硬化区主要布置有场内道路、人行步道及塑胶路面,道路硬化区面积为2613.48m2

1)场内道路

场内道路位于建构筑物周边,整个路网设置呈环状,使各建构筑物之间相互连通,并在西侧布设110m宽的幼儿园主出入口,与西侧现状市政道路顺接;在北侧布设18m宽的幼儿园次出入口,与北侧迎宾南苑小区道路顺接。道路清晰明确、舒畅合理,道路宽度为2m~6m,转弯半径为9m,采用沥青路面。路面结

构为50mm厚细粒式沥青混凝土+80mm厚粗粒式沥青混凝土+300mm厚三七灰土分两步夯实(路基碾压,压实度≥93%),铺设沥青路面473.05m2

2)人行步道

人行步道采用透水路面,透水砖采用60cm×60cm×4cm岗岩,结构为30mm1:3干硬性水泥砂浆+300mm厚三七灰土分两步夯实(素土夯实,压实度≥90%),布设透水铺装1965.26m2

3)塑胶路面

场地东南侧布设30m塑胶跑道,塑胶路面结构为 13mm厚塑胶跑道面层+30mm沥青砂浆+50mm厚沥青混凝土+300mm厚天然级配砂石(素土夯实,压实95%),塑胶路面铺设175.17m2

5)景观绿化

项目建设遵循以人为本的设计原则,设置景观绿地,绿化布局采用点、线、面结合的方式,将校内绿化景观与道路系统互相融合,降低了道路给人的生硬冰冷感,也避免了绿化对车行线路的阻碍。

本项目主要栽植树草种有国槐、白蜡、法桐、五角枫、山楂、李子树、柿子树、白皮松、云杉、红宝石海棠、樱花、绚丽海棠、西府海棠、八棱海棠、木槿、丁香、卫矛球、金叶榆球、金叶榆篱、胶东卫矛、丁香、混播草坪(早熟禾与黑麦草混播)等,景观绿化面积1802.37m2

6)占地面积及土石方量

根据《关于划拨2025-HB05号国有建设用地使用权的通知》(交口县人民政府,交政土用划字〔202505号,20251021)、《规划设计条件通知书》(交口县规划和自然资源局,202599日)、《建设工程规划许可证》(交口县行政审批服务管理局,建字第1411302025GG000954120251114),主体工程区占地面积为0.598825hm2

主体工程区施工期共动用土石方总量1.76m3,其中挖方0.88m3,填方0.88m3,挖填平衡,无弃方。

7、施工组织

1)施工生产生活区:工程施工综合考虑施工时序、规模和施工方案,在满足施工要求的前提下合理安排施工临时场地。为方便工程施工,本项目租用附近

民房作为施工营地,施工材料及施工机械堆置于各建筑物周边,未新增占地。

2)临时施工道路:根据现场调查,项目区所在区域交通发达,西侧为现 状市政道路,南侧约50m处为南环路,北侧约60m处为迎宾街,不需新建临时施工道路。

3)施工用水:施工用水由西侧现状市政道路给水管网接入。

4)施工用电:施工用电由西侧现状市政道路供电线路接入,并自备柴油发电机组。

5)施工材料:本项目所需砂、砂砾、碎石、沥青、水泥均可在当地购买、质量均可满足工程需要,平均运距不超20km。项目所需钢材,中阳、孝义钢厂均能提供。

6)施工通信:施工通讯采用无线通讯。

8、拆迁(移民)安置与专项设施改(迁)建

本项目不涉及拆迁(移民)安置与专项设施改(迁)建。

9、工程进度

本项目计划于20265月开工,20279月完工,建设工期17个月。

10、项目投资

本项目总投资3901.38万元,其中土建工程投资2005.26元,资金来源为申请超长期特别国债和县财政配套。

11、项目占地

本项目占地面积0.598825hm2,均为永久占地,占地类型为城镇住宅用地。

12、项目土石方

本项目建设期土石方挖填总量1.76m3,其中挖方0.88m3,填方0.88m3,挖填平衡,无弃方。

1.1.2项目前期工作进展情况

1)项目申报立项办理情况

20241220日,交口县行政审批服务管理局以交审管投资发〔2024126

《关于交口县县级机关幼儿园迁址新建项目可行性研究报告的批复》对本项目可行性研究报告进行批复(项目代码:2411-141130-89-01-549329)。

2025928日,交口县行政审批服务管理局以交审管投资发〔2025112

《关于交口县县级机关幼儿园迁址新建项目初步设计的批复》对本项目初步设计设计进行批复。

2)主体工程设计情况

20253月,太原新晋岩土工程勘察检测有限公司编制完成《交口县县级机关幼儿园迁址新建项目岩土工程勘察报告(详勘)》。

20259月,鼎正建筑设计有限公司编制完成《交口县县级机关幼儿园迁址新建项目初步设计》。

202510月,鼎正建筑设计有限公司编制完成《交口县县级机关幼儿园迁址新建项目施工图设计》。

3)水土保持方案编制情况

20261月,我公司受交口县教育体育局委托进行水土保持方案编制工作。接受委托后,我公司组织人员经过实地踏勘,充分收集当地有关资料,对工程进行认真分析,于20264月编制完成了《交口县县级机关幼儿园迁址新建项目水土保持方案报告表》。

1.1.3自然简况

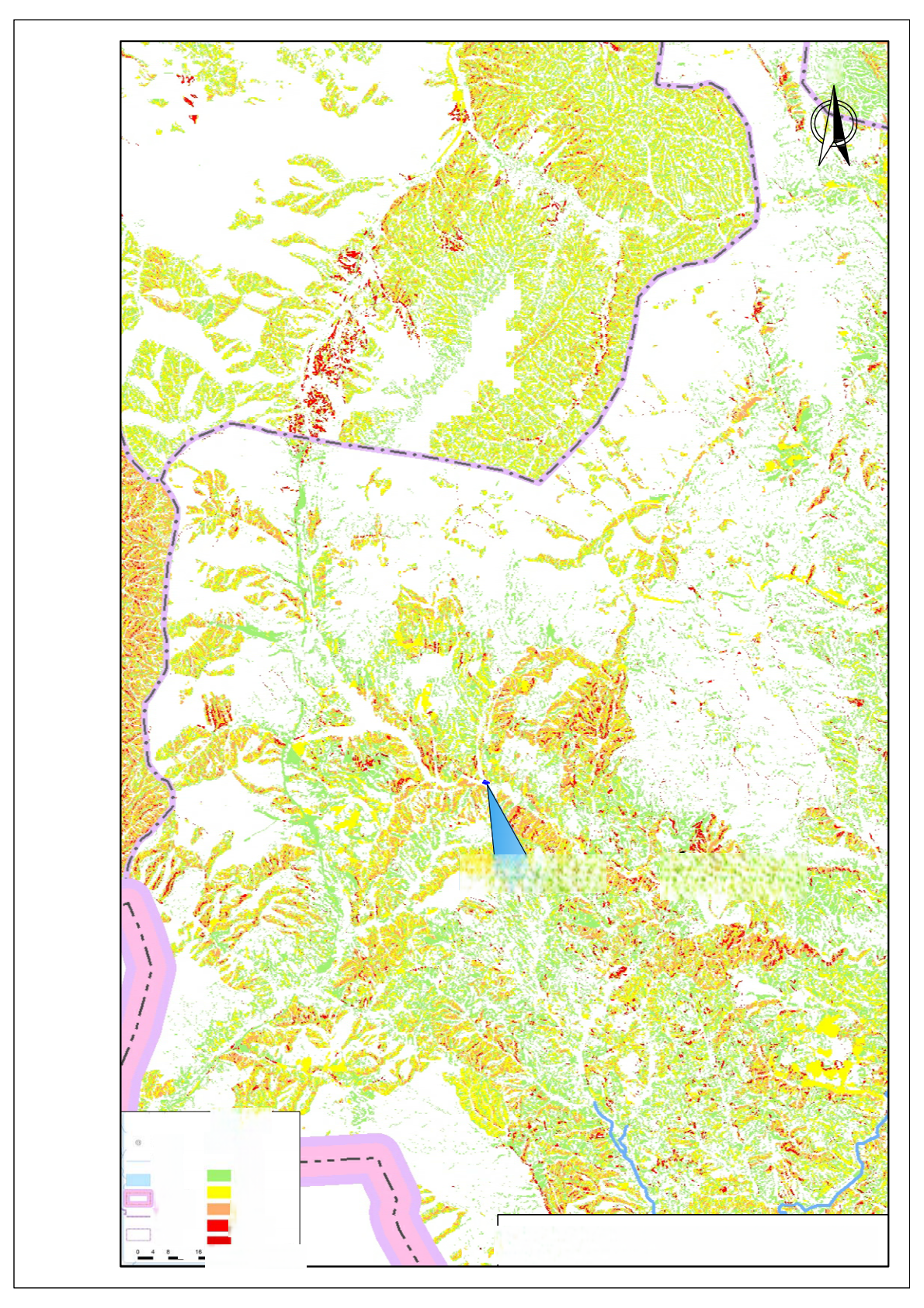

项目区属于暖温带大陆性气候,根据多年气象资料(1971-2021),项目区多年平均气温为6.7,极端最高气温33,极端最低气温-23.1,10多年平均活动积温为2535.9,多年平均降水量为585mm,降水期多集中于6~9月份,多年平均蒸发量为1715.8mm,无霜期142天,最大冻土深度109cm

本项目土壤类型主要为褐土,本项目占地类型为城镇住宅用地,区内无可剥离表土。

本项目在山西植被区划上属暖温带落叶阔叶林带,进一步划属南暖温带落叶阔叶林亚地带。项目区植被主要以油松为主,项目区林草植被覆盖率为4.5%

区地面坡度和林草覆盖度合《土壤侵蚀级标准》SL190-2007)和《山西省土壤侵蚀分区图》,对项目区的土壤侵蚀强度进行划 分,本项目位于城区,现为交口县迎宾南苑棚户区建设项目的施工生产生活区,土壤侵蚀强度以微度侵蚀为主,原地貌侵蚀模数背景值为400t/km2·a)。

本项目水土保持区划为西北黄土高原区,属于黄河多沙粗沙国家级水土流失

重点治理区。本项目区不在泥石流易发区、崩塌滑坡危险区;不在全国水土保持监测网络中的水土保持监测站点、重点试验区、国家确定的水土保持长期定位观测站和国家划定的水土流失重点治理成果区;也不在重要江河、湖泊以及跨省的其他江河、湖泊的水功能一级区的保护区和保留区,以及水功能一级区的饮用水源区。

1.2编制依据

1.2.1法律法规

1)《中华人民共和国水土保持法》(1991629日第七届全国人民代表大会常务委员会第二十次会议通过,20101225日第十一届全国人民代表大会常务委员会第十八次会议修订,201131日实施);

2)《山西省实施<中华人民共和国水土保持法>办法》(根据2024726日山西省第十四届人民代表大会常务委员会第十三次会议关于修改《山西省水资源管理条例》等四部地方性法规的决定修正);

3)《吕梁市水土保持条例》。

1.2.2部委规章

1)《生产建设项目水土保持方案管理办法》(水利部令第53号,202331日起施行)。

1.2.3规范性文件

1)《全国水土保持规划(2015-2030年)的批复》(国函〔2015160);

2)《全国水土保持规划国家级水土流失重点预防区和重点治理区复核划分成果》(水利部办公厅文件,办水保〔2013188)

3)水利部《关于进一步深化放管服改革全面加强水土保持监管的意见》 (水保〔2019160);

4)《关于印发生产建设项目水土保持技术文件编写和印制格式规定(试行)的通知》(水利部办公厅办水保〔2018135);

5)《山西省人民政府关于山西省水土保持规划(2016-2030)的批复》 (晋政函〔2017170);

6)水利部办公厅《关于印发生产建设项目水土保持监督管理办法的通知》 (办水保〔2019172);

7)水利部水土保持监测中心关于印发《生产建设项目水土保持方案技术审查要点》的通知(水保监〔202063);

8)水利部办公厅《关于印发生产建设项目水土保持方案审查要点的通知》 (办水保〔2023177);

9)《水利部办公厅关于做好生产建设项目水土保持承诺制管理的通知》(办水保〔2020160);

10)《山西省发展和改革委员会山西省财政厅山西省水利厅关于水土保 持补偿费收费标准的通知》(晋发改收费发〔2018464号)。

1.2.4技术规范与标准

1)《生产建设项目水土保持技术标准》(GB 50433-2018);

2)《生产建设项目水土流失防治标准》(GB/T 50434-2018);

3)《防洪标准》(GB 50201-2014);

4)《土地利用现状分类》(GB/T 21010-2017);

5)《水利水电工程水土保持技术规范》(SL 575-2012);

6)《土壤侵蚀分类分级标准》(SL190-2007);

7)《水土保持工程设计规范》(GB51018-2014);

8)《水利水电工程制图标准 水土保持图》(SL73.6-2015);

9)《土壤侵蚀分类分级标准》(SL190-2007);

10)《水土保持工程调查与勘测标准》(GB/T 51297-2018);

11)《水土保持监理规范》(SL/T523-2024)

12)《生产建设项目水土保持设施验收技术规程》(GB/T 22490-2025);

13)《水土保持工程质量验收与评价规范》(SL/T336-2025);

14)《表土剥离及其再利用技术要求》(GB/T 45107-2024)。

1.2.5技术文件及资料

1)水土保持方案编制委托书;

2)《交口县县级机关幼儿园迁址新建项目初步设计》。

1.3设计水平年

本项目计划于20265月开工,20279月完工。根据《生产建设项目水土保持技术标准》(GB50433-2018)中“设计水平年应为主体工程完工后的当年或

后一年,根据主体工程完工时间和水土保持措施实施进度安排等综合确定”的规定,本方案的设计水平年确定为主体工程完工后的后一年,即2028年。

1.4水土流失防治责任范围

水土流失防治责任范围包括项目永久征地、临时占地以及其他使用与管辖区域。本项目水土流失防治责任范围为0.598825hm2

1.5水土流失防治目标

1.5.1执行标准等级

本工程位于山西省吕梁市交口县,根据《关于印发〈全国水土保持规划国家级水土流失重点预防区和重点治理区复核划分成果〉的通知》(办水保〔2013188),项目区属于黄河多沙粗沙国家级水土流失重点治理区,根据《生产建设 项目水土流失防治标准》(GB/T50434-2018)的规定,本项目水土流失防治标准执行西北黄土高原区一级防治标准。

1.5.2防治目标

水土流失防治目标为通过布设各项水土保持措施,使得项目建设范围内的新增水土流失得到有效控制,原有水土流失得到治理;水土保持设施安全有效;水土资源、林草植被得到最大限度的保护与恢复;水土流失治理度、土壤流失控制比、渣土防护率、表土保护率、林草植被恢复率、林草覆盖率六项指标符合《生 产建设项目水土流失防治标准》(GB/T50434-2018)的规定。

根据一级标准设定的防治目标值,结合本项目的干旱程度、侵蚀强度、是否位于城市、地形、工程特性调整相关目标值,项目位于黄河多沙粗沙国家级水土 流失重点治理区,林草覆盖率提高2%;项目位于交口县城区,渣土防护率和林草覆盖率各提高2%;本项目占地类型为城镇住宅用地,区内无可剥离表土,故表土保护率不作为考核项;项目区土壤侵蚀强度为微度侵蚀,土壤流失控制比调整为1.0。确定本项目设计水平年水土流失综合防治目标为:水土流失治理度93%、土 壤流失控制比1.0、渣土防护率94%,表土保护率不作为考核项、林草植被恢复率 95%、林草覆盖率26%

1.5-1防治标准指标计算表



防治目标

一级标准

按侵蚀

强度修

按城

市区

修正

项目

特殊

按国家重

点治理区 修正

防治目标值

施工期

设计水平年

施工期

设计水平年

1

水土流失治理度(%)

93

/

/

/

/

93

2

土壤流失控制比

0.8

+0.2

/

/

/

1.0

3

渣土防护率(%)

90

92

/

+2

/

/

92

94

4

表土保护率(%

90

90

/

/

/

/

5

林草植被恢复率(%)

95

/

/

/

/

95

6

林草覆盖率(%)

22

/

+2

/

+2

26

备注:1.项目位于黄河多沙粗沙国家级水土流失重点治理区,林草覆盖率提高2%

2.项目位于交口县城区,渣土防护率和林草覆盖率各提高2%

3.本项目占地类型为城镇住宅用地,区内无可剥离表土,故表土保护率不作为考核项;

4.项目区土壤侵蚀程度为微度侵蚀,土壤流失控制比调整为1.0

1.6项目水土保持评价结论

1.6.1主体工程选址(线)评价

本项目位于黄河多沙粗沙国家级水土流失重点治理区,无法避让,根据《生产建设项目水土流失防治标准》(GB/T50434-2018),执行西北黄土高原区一级 防治标准,提高水保工程措施防治标准、优化工程施工工艺,铺设透水砖进行雨洪蓄积利用,提高植物措施标准,林草覆盖率提高2个百分点,有效控制可能造成的水土流失;工程选址不在全国水土保持监测网络中的水土保持监测站点、重点试验区、国家确定的水土保持长期定位观测站;也不在重要江河、湖泊以及跨省的其他江河、湖泊的水功能一级区的保护区和保留区,以及水功能一级区的饮 用水源区。项占地类型为城镇住宅用地,没有占用生产力较高的水浇地,符合水土保持相关技术规范的要求,从水土保持角度分析,项目选址不受水土保持制约性因素制约。

综上所述,从水土保持角度看,该项目符合《中华人民共和国水土保持法》、《生产建设项目水土保持技术标准》(GB50433-2018)文中对主体工程选址布局 的约束性规定,满足水土保持要求。

1.6.2建设方案与布局评价

1)建设方案评价:依据《生产建设项目水土保持技术标准》(GB50433-2018中规定的有关工程建设方案评价条款,对主体工程建设方案进行分析论证,通过分析,本项目位于黄河多沙粗沙国家级水土流失重点治理区,无法避让。本项目建设方案结合场地地形布置,布局紧凑合理,尽量减少工程占地,有效地减少土

石方挖填量,采取相应的水土保持措施,提高水土流失防治标准后,减轻水土流失危害,工程建设方案及布局总体合理,符合水土保持要求。

2)工程占地评价

本项目由主体工程区组成,主体设计计列了主体工程区占地0.598825hm2。主体设计充分考虑了工程占地,占地面积0.598825hm2

本项目租用附近民房作为施工营地,施工材料及施工机械堆置于各建筑物周边,本项目工程占地满足主体工程建设和运行要求,同时本着节约用地的原则尽量减少工程占地,减小土地资源的扰动破坏,符合水土保持要求。

3)土石方平衡分析评价

根据主体设计,本项目建设期土石方挖填总量1.76m3,其中挖方0.88m3,填方0.88m3,挖填平衡,无弃方。项目挖填方合理,符合水土保持要求。 各施工点充分考虑了移挖作填,就地利用,建构筑物基础开挖、管沟开挖多余土 方用于场地平整,土石方调配合理且可行,施工时序布置合理可行,符合水土保持对工程项目的要求。

4)取土(石、料)场设置评价

本工程不设置取土(石、砂)场。

5)弃渣(砂、石、土、矸石、尾矿、废渣)场设置评价本项目不设置弃土(石、渣)场。

6)施工方法与工艺评价

依据《生产建设项目水土保持技术标准》(GB50433-2018)中规定的有关施工方法和施工工艺评价条款进行分析评价,并对主体工程建设中施工方法和施工工艺进行分析论证,通过分析,本工程建设施工方法和施工工艺符合减少水土流失的要求,并对工程中有可能产生水土流失的区域,提出相应的水土保持要求。

7)主体工程设计中具有水土保持功能工程的评价

本工程主体工程设计中,主体工程只注重主体防护,而水土流失对周边环境的影响面考虑的较少(如施工临时防护等),不能形成有效的防护体系。此,本方案在分析评价主体工程中具有水土保持功能工程的基础上,进一步补充增加水土保持措施布设,并将其一并纳入方案的水土保持措施体系中,使方

案水土保持措施形成一个完整、严密、科学的防护体系。

1.7水土流失预测结果

1)本项目总扰动面积0.598825hm2,无损毁植被面积。

2)本项目建设可能产生的水土流失总量20.65t(其中施工期16.77t然恢复期为3.88t),新增水土流失量为13.69t(其中施工期为11.98t、自然恢复期1.71t)。

3)主体工程区为水土流失产生的重点区域,也是重点防治区域。

4)可能产生的水土流失危害:加剧项目区及周边地区的水土流失;

用和扰动土地资源;对局部生态环境的影响。

1.8水土保持措施布设成果

本项目划分为1个水土流失防治分区,即主体工程防治区。

1.工程措施

1)主体设计措施

1)雨水管网:室外排水主要为大气降水,无污染物质,雨水采用有组织重 力流排水,屋面雨水由雨水斗接入雨水立管排至室外雨水管网,室外雨水经雨水管网收集后排入项目区西侧现状市政道路雨水管网,室外雨水管均为UPVC双壁波纹管,接口采用承插橡胶圈接口,管径为DN300,布设雨水管网301m;实施时段为20275月至20276月。

2)透水铺装:人行步道采用透水路面,透水砖采用60cm×60cm×4cm花岗岩,结构为30mm1:3干硬性水泥砂浆+300mm厚三七灰土分两步夯实(素土夯实,压实度≥90%),布设透水铺装1965.26m2;实施时段为20276月至20278月。

3)土地整治:对景观绿化区域进行全面整地,土地整治内容包括人工施肥、坑洼回填、翻耕、耙松等工序,土地整治面积1802.37m2;实施时段为20273月至20274月、20278月至20279月。

2.植物措施

1)主体设计措施

1)景观绿化:本项目主要栽植树草种有国槐、白蜡、法桐、五角枫、山楂、

李子树、柿子树、白皮松、云杉、红宝石海棠、樱花、绚丽海棠、西府海棠、八棱海棠、木槿、丁香、卫矛球、金叶榆球、金叶榆篱、胶东卫矛、丁香、混播草坪(早熟禾与黑麦草混播)等,景观绿化面积1802.37m2;实施时段为20273月至20274月、20278月至20279月。

3.临时措施

1)方案新增措施

1)临时苫盖:施工过程中对场地裸露区域及临时堆土进行密目网苫盖,防止风蚀和溅蚀,边角用重物压实,施工过程中,密目网重复利用,施工结束后回收目网,场地裸露区域需密目网约2000m2,临时堆土区需密目网约1000m2,密网共计约3000m2;实施时段为20266月至20277月。

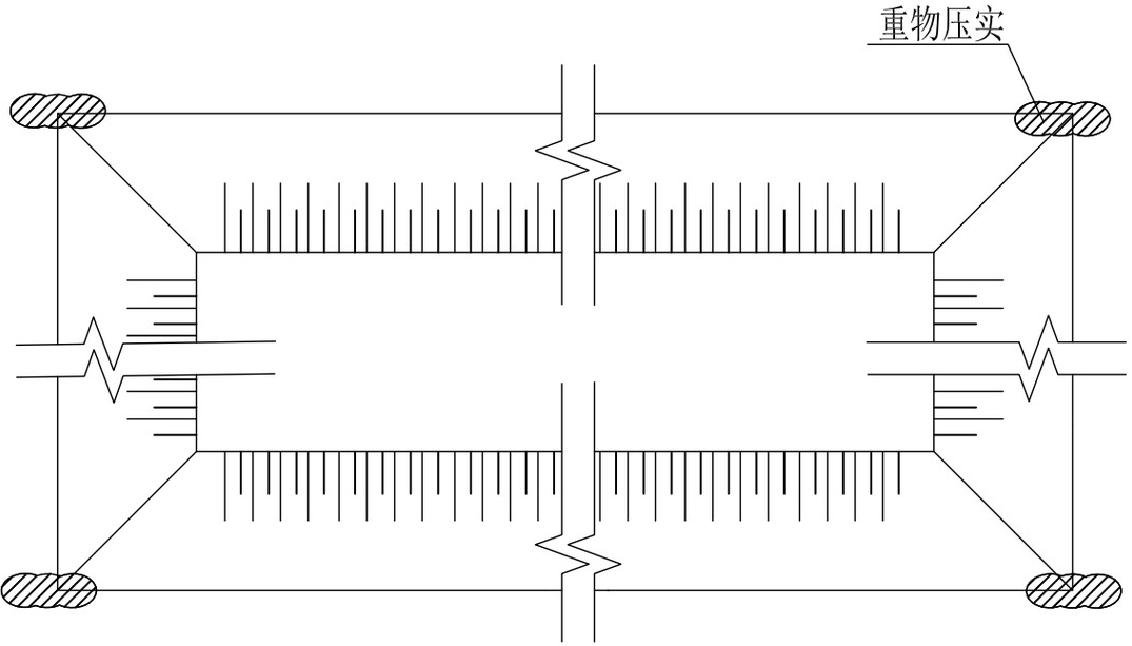

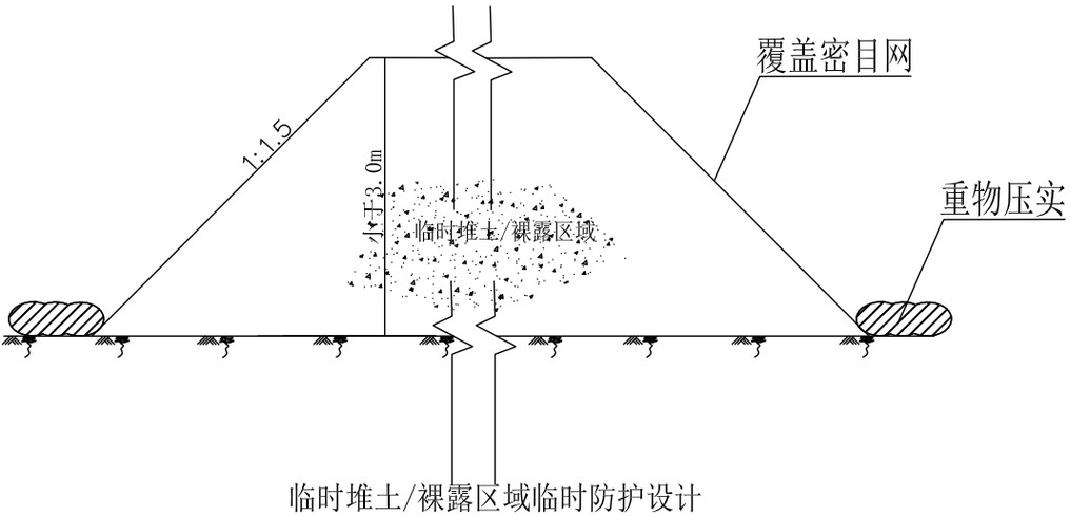

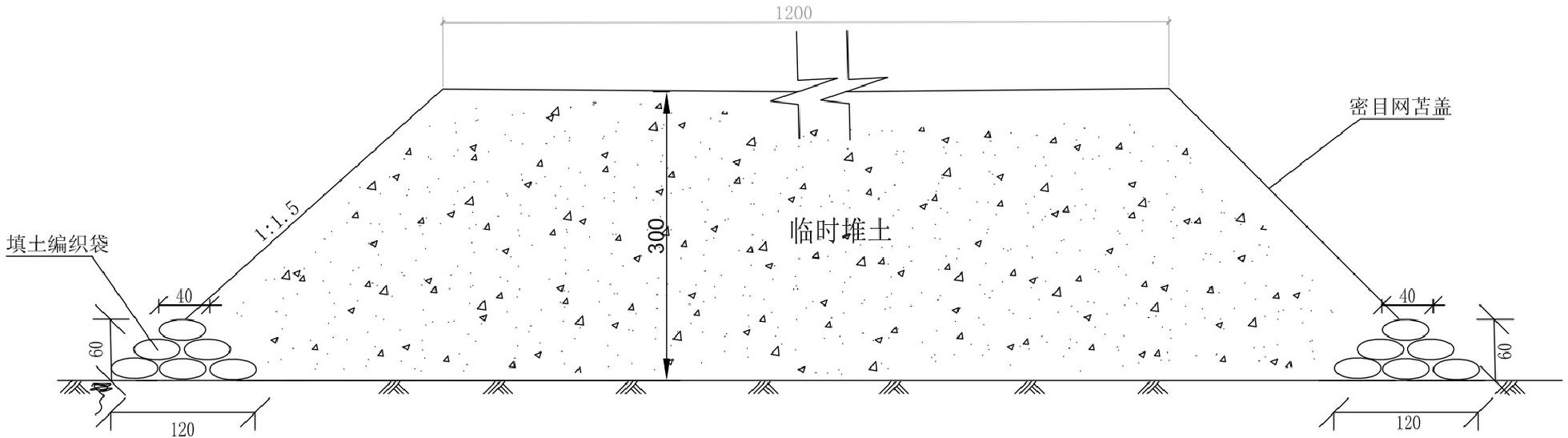

2)临时拦挡:对临时堆放的回填土采取装土袋临时拦挡围护,防止降雨及风力侵蚀。堆土堆高3.0m,坡度1:1,临时土袋挡土墙采用梯形断面形式,设计断面为底宽1.2m,顶宽0.4m,高0.6m,填土就地取材,用堆土进行装填。装土袋挡墙100m,装土袋堰体方54.00m3;实施时段为20266月至20267月。

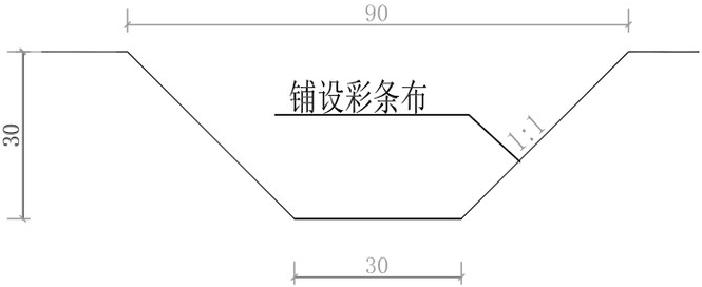

3)临时排水沟:在场地周边布设临时排水沟,对场地回水进行有效排导,临时排水沟末端接入临时沉沙池内,临时排水沟采用土质梯形断面,底宽30cm,深30cm,内坡比1:1,彩条布衬砌,布设临时排水沟300m;实施时段为20266月。

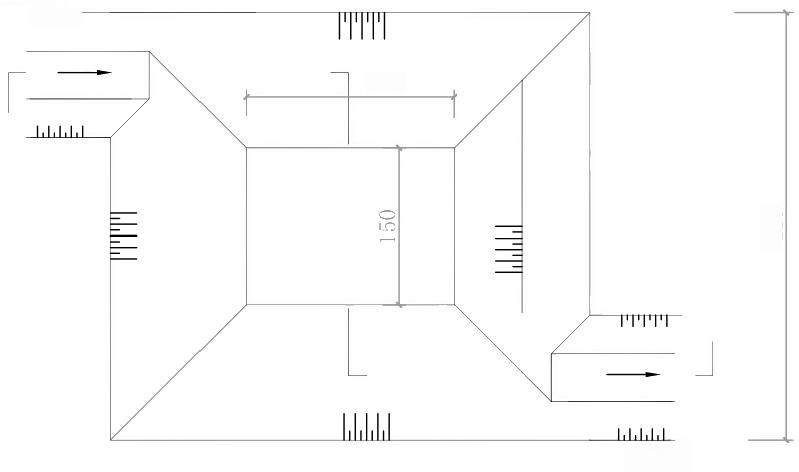

4)临时沉沙池:施工期间在临时排水沟出水口处布设临时沉沙池,拦截地表径流挟带的泥沙,临时沉沙池采用土质结构,底长2.0m,底宽1.5m,深1.3m,内坡比1:1,彩条布衬砌,布设临时沉沙池1座;实施时段为20266月。

1.9水土保持投资估算及效益分析成果

本项目水土保持工程总投资86.22万元,主体已有投资72.51万元,方案新增投资13.71万元。其中工程措施投资28.91万元,植物措施投资43.60万元,临时措施投资2.41万元,独立费用10.05万元(其中建设管理费5.05万元,科研勘测设计费5.00万元),预备费1.25万元,免征水土保持补偿费。

方案实施后,设计水平年水土流失治理度99.83%,土壤流失控制比2.22,渣土防护99.05%,林草植被恢复率99.44%,林草覆盖率30.10,均达到目标值。本项占地类型为城镇住宅用地,区内无可剥离表土,故表土保护率不作为考核项。本方案实施后可治理水土流失面积0.597815hm2,建设植被面积0.180237hm2,减

少水土流失量11.86t

1.10结论

1)工程建设的制约性因素结论

本工程属于黄河多沙粗沙国家级水土流失重点治理区,提高水保工程措施防治标准、优化工程施工工艺。工程选址不在泥石流易发区、崩塌滑坡危险区;不在全国水土保持监测网络中的水土保持监测站点、重点试验区、国家确定的水土保持长期定位观测站和国家划定的水土流失重点治理成果区;也不在重要江河、湖泊以及跨省的其他江河、湖泊的水功能一级区的保护区和保留区,以及水功能一级区的饮用水源区。因此,工程建设基本无水土保持制约性因素,符合水土保持相关技术规范的要求,从水土保持角度分析,项目选址不受水土保持制约性因素制约。

2)水土保持方案的总体结论

本工程占地面积0.598825hm2。工程施工过程中的临时防护措施,可大大减少工程施工期的水土流失量,改善和提高工程区域的生态环境质量。

方案实施以后,项目建设造成的水土流失可以得到有效治理,各项目防治措施指标均达到本方案的预定目标,并具有一定的生态效益、社会效益。从水土保持角度来讲,项目建设是可行的。

3)要求

1)建设管理:为使本方案落到实处,建设单位必须设置方案实施的组织管理机构,负责组织、落实、管理监督本工程的水土保持工作。管理机构由工程建管部门一名领导分管,统一协调指挥,下设专职、兼职人员。为保证管道工程长期运行的安全性,建议主体设计部门根据水土保持方案提出的措施及审批意见进一步对各区域的水土流失防治措施进行优化设计,加强临时防护,落实各项水土流失防治任务,以满足水土保持要求。

2)后续设计:建设单位要对照水土保持方案及其批复意见,做好施工过程中的临时防护措施。

3)水土保持施工:施工单位不得随意占地,防止扩大对地表的扰动范围;设立保护地表及植被的警示牌。教育施工人员保护植被,保护地表,施工过程确需清除地表植被时,应尽量保留树木,尽量移栽使用;注意施工及生活用火安全,

防止火灾烧毁地表植被;合理安排工期,管网工程尽量避开雨季施工,无法避免应采取相应的临时防护措施,尽量减少工程建设造成的水土流失。在施工组织设计中应充分考虑水土保持的要求。随时投入运行的水土保持工程应有明确的管理维护要求。

4)建议

1)结合本方案提出的水土保持措施,建议设计单位在主体施工图设计阶段根据工程优化方案进行水土保持措施单册或专章编制,完善并落实各项水土保持措施。

2)加强项目建设过程中水土保持监理工作,进行水土保持验收,确保水土保持措施的与主体工程同时设计、同时施工、同时投产使用。

2项目概况

2.1项目组成及工程布局

2.1.1项目基本情况

项目名称:交口县县级机关幼儿园迁址新建项目

建设单位:交口县教育体育局

建设地点:山西省吕梁市交口县南环路北,水头政府现址区域

项目性质:新建

建设规模及内容:建设规模为迁址新建412个教学班幼儿园,用地面积5988.25m2,建筑面积4231.10m2(其中地上三层幼儿园活动室3848.64m2,一层门卫室19.40m2,地下建筑363.06m2)。主要建设内容为幼儿活动室和门卫室的建筑、装饰、给(排)水、供热、通风、电气、消防;新建围墙、大门、铺设室外给(排) 水和供热管网、电气、场地硬化、绿化及教学运行相关设施设备购置。

工程投资:本项目总投资3901.38万元,其中土建工程投资2005.26万元,资金来源为申请超长期特别国债和县财政配套。

建设工期:项目计划于20265月开工,20279月完工,建设工期17月。

2.1.1.1地理位置

交口县县级机关幼儿园迁址新建项目位于山西省吕梁市交口县南环路北,水头政府现址区域,中心地理坐标为:东经111°11′1.25″,北纬36°58′48.57″,行政区划属于吕梁市交口县水头镇。项目地理位置详见附图1

2.1.1.2交通情况

目区北侧为迎宾南苑,西侧为现状市政道路,东侧为水头镇政府,南侧约50m处为南环路,北侧约60m处为迎宾街,对外交通十分方便,外购材料和设备都可方便运至工地。

2.1.1.3项目现状

本项目现为交口县迎宾南苑棚户区建设项目的施工生产生活区,用于施工期间的材料堆放、钢筋加工棚和施工生活用地。根据调查,交口县迎宾南苑棚户区建设项目已建设完成,相关单位计划于20264月前完成拆除活动板房、垃圾及土地平整工作。

2.1.1.4本工程立项审批情况

20241220日,交口县行政审批服务管理局以交审管投资发〔2024126

《关于交口县县级机关幼儿园迁址新建项目可行性研究报告的批复》对本项目可行性研究报告进行批复(项目代码:2411-141130-89-01-549329)。

2025928日,交口县行政审批服务管理局以交审管投资发〔2025112

《关于交口县县级机关幼儿园迁址新建项目初步设计的批复》对本项目初步设计设计进行批复。

2.1.1.5项目概况

本项目建设规模为迁址新建412个教幼儿园。目用地面积5988.25m2,建筑面积4231.10m2(其中地上建筑面积3868.04m2,地下建筑面积363.06m2),建筑基底面积1572.40m2,建筑密度26.26%,容积率0.64,绿化面积1802.37m2,绿地率30.10%,机动车停车位10辆,非机动车停车位16辆,建筑高13.20m

本项目建设内容主要包括幼儿活动室和门卫室的建筑、装饰、给(排)水、供热、通风、电气、消防;新建围墙、大门、铺设室外给(排)水和供热管网、电气、场地硬化、绿化及教学运行相关设施设备购置。

2.1-1项目主要技术指标表


一、项目概况

1

项目名称

交口县县级机关幼儿园迁址新建项目

2

建设单位

交口县教育体育局

3

建设地点

山西省吕梁市交口县南环路北,水头政府现址区域

4

建设性质

新建

5

建设规模

迁址新建412个教学班幼儿园,用地面积5988.25m2,建筑面积4231.10m2

6

建设投资

3901.38万元

其中土建投资

2005.26万元

7

建设工期

项目计划于20265月开工,20279月完工,建设工期17个月

二、主要技术指标

1

用地红线面积

hm2

0.598825




2

总建筑面积

m2

4231.10



其中

地上建筑面积

m2

3868.04

其中

幼儿园

m2

3848.64

门卫室

m2

19.40

地下建筑面积

m2

363.06

3

容积率

/

0.65




4

建筑基底占地面积

m2

1572.40

建筑密度

%

26.26


5

绿化面积

m2

1802.37

绿地率

%

30.10


6

机动车停车位

10

其中

普通车位

6

充电车位

4

7

非机动车停车位

16

8

建筑高度

m

13.20

三、项目组成

项目组成

占地面积(hm2)

主要建设内容

合计

永久占地

临时占地

主体工程区

0.598825

0.598825


13层幼儿园、11层门卫室

0.598825

0.598825



四、项目土石方工程量(m3)(自然方)

项目

挖方

填方

调入

调出

借方

弃方

小计

来源

小计

去向

小计

来源

小计

去向

主体工程区

0.88

0.88









合计

0.88

0.88









2.1.2项目组成及布局

项目由主体工程区组成。项目总体布置图见附图2

主体工程区占地面积为0.598825hm2,均为永久占地,占地类型为城镇住宅用地。

1.平面布置

根据工程总平面图,本项目用地范围呈规则多边形,布置13层幼儿园、11层门卫室。其中,幼儿园布置于场地中部,门卫室布置于场地西侧,依地块与景观布局均匀布置。

2.竖向布置

根据主体设计及地勘资料,结合现场勘察,项目区存在一定高差,呈北高南低、西高东低的趋势,区内原地面标高约1296.27m~1299.65m,场地按平坡式布置,室外设计标高为1297.50m~1300.20m

3.建构筑物

地上建筑主要包括13层幼儿园、11层门卫室,地下建筑主要为地下1层消防水池水泵房。总建筑面积4231.10m2,其中地上建筑面积3868.04m2(幼儿园建筑面积3848.64m2,门卫室建筑面积19.40m2),地下建筑面积363.06m2。建筑基底面积1572.40m2,建筑密度26.26%,容积率0.64

幼儿园地上一层层高5.1m,内部功能为警卫室、多功能活动室、消防控制室、 保健室、厨房、晨检厅及幼儿活动室、寝室;二层层高为3.9m,内部功能为会议 室、书法教室、教具制作室、幼儿活动室、寝室;三层层高为4.2m,内部功能为 财务室、教师办公室、书法教室、教具制作室及幼儿活动室、寝室。建筑高度为13.20m

4.道路硬化

道路硬化区主要布置有场内道路、人行步道及塑胶路面,道路硬化区面积为2613.48m2

1)场内道路

场内道路位于建构筑物周边,整个路网设置呈环状,使各建构筑物之间相互连通,并在西侧布设110m宽的幼儿园主出入口,与西侧现状市政道路顺接;在北侧布设18m宽的幼儿园次出入口,与北侧迎宾南苑小区道路顺接。道路清晰明确、舒畅合理,道路宽度为2m~6m,转弯半径为9m,采用沥青路面。路面结 构为50mm厚细粒式沥青混凝土+80mm厚粗粒式沥青混凝土+300mm厚三七灰土分两步夯实(路基碾压,压实度≥93%),铺设沥青路面473.05m2

2)人行步道

人行步道采用透水路面,透水砖采用60cm×60cm×4cm岗岩,结构为30mm1:3干硬性水泥砂浆+300mm厚三七灰土分两步夯实(素土夯实,压实度≥90%),布设透水铺装1965.26m2

3)塑胶路面

场地东南侧布设30m塑胶跑道,塑胶路面结构为 13mm厚塑胶跑道面层+30mm沥青砂浆+50mm厚沥青混凝土+300mm厚天然级配砂石(素土夯实,压实95%),塑胶路面铺设175.17m2

5.景观绿化

项目建设遵循以人为本的设计原则,设置景观绿地,绿化布局采用点、线、


面结合的方式,将校内绿化景观与道路系统互相融合,降低了道路给人的生硬冰冷感,也避免了绿化对车行线路的阻碍。

本项目主要栽植树草种有国槐、白蜡、法桐、五角枫、山楂、李子树、柿子树、白皮松、云杉、红宝石海棠、樱花、绚丽海棠、西府海棠、八棱海棠、木槿、丁香、卫矛球、金叶榆球、金叶榆篱、胶东卫矛、丁香、混播草坪(早熟禾与黑麦草混播)等,景观绿化面积1802.37m2

6.占地面积及土石方量

1)占地面积

根据《关于划拨2025-HB05号国有建设用地使用权的通知》(交口县人民政 府,交政土用划字〔202505号,20251021)、《规划设计条件通知书》(交口县规划和自然资源局,202599日)、《建设工程规划许可证》(交口县行政审批服务管理局,建字第1411302025GG000954120251114),主体工程区占地面积为0.598825hm2

2)土石方量

根据主体设计,主体工程区施工过程中土石方活动主要包含建构筑物基础开挖与回填、场地平整、管沟开挖与回填,挖方0.88m3,填方0.88m3。其中,幼儿园、门房建筑基础挖方0.65m3,填方0.26m3,剩余0.39m3作为场地平整回填;管线管沟开挖0.23m3,管沟回填0.18m3,剩余0.05m3为场地平整回填。

主体工程区施工期共动用土石方总量1.76m3,其中挖方0.88m3,填方0.88m3,挖填平衡,无弃方。

2.1.3项目配套工程

1)给水系统

1)水源

项目供水水源为市政供水管网提供,由西侧现状市政道路接入一根DN150生活给水管线,在地块内分别形成DN100的消防环网和DN100的生活环网,供室外消防和生活使用,各单体建筑的入户管从室外给水环管上接出。

2)给水方式

市政水压为0.25MPa。给水方式为市政直供,生活水箱设置在地下一层消防水池水泵房内。

3)给水管材

给水管材采用PE管,采用热熔连接。

2)排水系统

本项目室内排水采用污废合流制,室外排水采用雨污分流制。

室内生活污废水经室内排水管排至室外污水管道,再经室外污水管统一收集后排入化粪池,污水经化粪池处理后排入室外污水管网,最终排至项目区西侧现状市政道路污水管网。污废水管径为DN300,管道采用UPVC双壁波纹管,接采用承插橡胶圈接口。

室外排水主要为大气降水,无污染物质,雨水采用有组织重力流排水,屋面雨水由雨水斗接入雨水立管排至室外雨水管网,室外雨水经雨水管网收集后排入目区西侧现状市政道路雨水管网,室外雨水管均为UPVC双壁波纹管,接口采用承插橡胶圈接口,管径为DN300,布设雨水管网301m

3)消防系统

本项目消防用水由市政给水管网接至消防水池,在由消防泵供给室内消火栓系统及自动喷水灭火系统,消防水池布置于地下一层,消防水池有效容积365m3能够满足各消防系统火灾延续时间内的消防用水量。室外消防用水量为25L/s,室内消防用水量为15L/s,自动喷淋用水量标准采用20L/s消火栓管道成环状布置。

4)供热工程

采暖热源为北侧迎宾南苑小区市政集中供热提供的高温热水,经换热后,提45/35低温热水。采暖形式采用低温地板辐射采暖系统,干管采用下供下回 异程式系统,管道材料采用热镀锌钢管,幼儿园预留空调板。

5)电气工程

本项目电源由北侧迎宾南苑小区变电室接入10kV电源引至本地块变配电室。

采用树干式与放射式相结合的配电方式。走廊照明、厨房用电、消防用电为二级负荷,其余用电负荷为三级负荷。

6)电信工程

通信接入系统、电话交换系统、信息网络系统由当地电信部门提供。

2.2施工组织

2.2.1施工布置

1)施工生产生活区:工程施工综合考虑施工时序、规模和施工方案,在满足施工要求的前提下合理安排施工临时场地。为方便工程施工,本项目租用附近 民房作为施工营地,施工材料及施工机械堆置于各建筑物周边,未新增占地。

2)临时施工道路:根据现场调查,项目区所在区域交通发达,西侧为现 状市政道路,南侧约50m处为南环路,北侧约60m处为迎宾街,不需新建临时施工道路。

3)施工用水:施工用水由西侧现状市政道路给水管网接入。

4)施工用电:施工用电由西侧现状市政道路供电线路接入,并自备柴油发电机组。

5)施工材料:本项目所需砂、砂砾、碎石、沥青、水泥均可在当地购买、质量均可满足工程需要,平均运距不超20km。项目所需钢材,中阳、孝义钢厂均能提供。

6)施工通信:施工通讯采用无线通讯。

2.2.2施工工艺

1)建构筑物基础施工工艺

场地内建构筑物基础开挖采用机械为主,人工为辅的施工方法。机械挖至设计标高以上30cm时改用人工开挖,避免扰动原状土,并尽快浇筑基础,缩短基坑暴露时间,建筑基础开挖土方直接用于路基平整、场地平整,随挖随填。施工后期及时对地面进行硬化和绿化。

2)场地平整施工工艺

场地平整采用机械和人工结合的方式。先根据设计标高及竖向布置,进行施工测量,依据测量控制点和原地形,采用推土机推土,配合挖掘机装土,自卸汽 车运土,做到随挖、随运、随填、随压,开挖土方在场地内调配利用,避免进行二次场平。

3)路基平整施工工艺

场内道路路基平整以机械施工为主,人力施工为辅,采取挖、装、运、摊、

平、压路机压实的机械化流水作业,施工流程为:基底处理→摊铺平整机械碾→面层施工。

4)景观绿化施工工艺

景观绿化需保证足够的土壤厚度和养分确保植物正常、可持续地生长。土壤在平整和改造过程中做好苗木种植前底肥工作,改造土壤性状,增加肥力。对于不同地段的土壤平整要分别对待,注意土壤的自然沉降和道路边缘土壤不能太高的特点,确保地形改造达到规范和设计的要求。景观绿化工程施工工艺流程为:绿化区域土方填筑→场地平整→绿化地清理→土壤改良营造地形放样→挖穴施有机肥→苗木种植→绑扎固定→土方细整施有机肥→草坪铺植→养护修整。

2.2.3工程施工废污水处理

本工程建设施工过程中产生的废水主要为施工人员的生活污水。施工作业期 间,施工人员产生的生活污水较少,在施工现场设立定点清洗处,一般分段收集 后再分别排放,具有影响范围小、时间短的特点,不会对项目区的地下水资源和土壤产生破坏。

2.2.4固体废物处理

废渣来源于施工废料、弃土和生活垃圾。在施工现场设立定点废料处,能够回收的进行回收利用,不能回收的将依托当地职能部门有偿清运;施工中产生的生活垃圾则在施工现场设立定点垃圾投放处,依托当地职能部门实施有偿清运。

2.3工程占地

根据《关于划拨2025-HB05号国有建设用地使用权的通知》(交口县人民政 府,交政土用划字〔202505号,20251021)、《规划设计条件通知书》(交口县规划和自然资源局,202599日)、《建设工程规划许可证》(交口县行政审批服务管理局,建字第1411302025GG000954120251114),本项目占地面积0.598825hm2,均为永久占地,占地类型为城镇住宅用地。

2.3-1占地面积统计表(单位:hm2


项目组成

占地面积

占地性质

占地类型

永久占地

临时占地

城镇住宅用地

主体工程区

0.598825

0.598825


0.598825

合计

0.598825

0.598825


0.598825



2.4土石方及平衡情况

根据主体设计,主体工程区土石方挖填总量1.76m³,其中挖方0.88m³,填方0.88m³,挖填平衡,无弃方。

本项目占地类型为城镇住宅用地,区内无可剥离表土。

综上,本项目建设期土石方挖填总量1.76m³,其中挖方0.88m³,填方0.88m³,挖填平衡,无弃方。

土石方平衡详见表2.4-1,土石方平衡见下图2.4-1


2.4-1土石方平衡图

2.4-1土石方平衡表(单位:万m³)


序号

项目名称

合计

挖方

填方

借方

弃方

数量

来源

数量

去向

1

主体工程区

1.76

0.88

0.88





1.76

0.88

0.88





注:主要建筑土石方量数据来源于主体设计,表中开挖土石方为自然方,回填土石方为压实方。

2.5拆迁(移民)安置与专项设施改()

本项目不涉及拆迁(移民)安置与专项设施改()建。

2.6进度安排

本项目计划于20265月开工,20279月完工,建设工期17个月。工程施工进度详见表2.6-1

2.6-1工程施工进度表(单位:月)

序号

项目名称

2026

2027

5

6

7

8

9

10

11

12

1

2

3

4

5

6

7

8

9

1

施工准备期


















2

主体工程区

































3

工程扫尾



















2.7自然概况


2.7.1地形地貌

交口县地处吕梁复背斜的核部及其东翼,呈西高东低之势。西部为基岩裸露土石山区,平均海拔1500m左右,其中较为突出的高大山峰有高庙山、棋盘山、人 参圪、黄崖山等。位于交口、石楼、中阳三县交界处的黄云洞,海拔2954m是全县的最高点。由此处向东、向南逐步倾斜。区内山体巍峨高峻,沟谷深切,基岩出露,森林密布,风光旖旎,是交口境内从河沟的发源地。东南部黄土丘陵区,区内黄土覆盖深厚,沟谷内常见有奥陶系石灰岩的出露。平均海拔1200m与灵石县界处的官桑园村前的双池河河床海拔高程为830m,是全县的最低点。

本项目位于山西省吕梁市交口县南环路北,水头政府现址区域,项目区存在一定高差,呈北高南低、西高东低的趋势,区内原地面标高约1296.27m~1299.65m地貌类型为黄土丘陵阶地区。

2.7.2气象条件

目区属于暖温带大陆性气候,一年之内四季分明,春季干旱多风少雨,夏季火热雨量集中,秋季相对温凉湿润,冬季寒冷干燥少雪。根据多年气象资料1971-2021),项目区多年平均气温为6.7,极端最高气温33,极端最低气温-23.1,季温和昼夜温差显著,10多年平均活动积温为2535.9,多年平均降水量为585mm,降水期多集中于6~9月份,多年平均蒸发量为1715.8mm 其中5~7月份蒸发量最大。多年平均日照时数为2627小时。一年中日照最强时段5月份,最弱时段为12月份。多年平均日照率为62%。项目区风季为11月至次年5月,多年平均风速1.94m/s,全年盛行风向为NWNNNW主导风向以 西北风向为主,多年平均大风天为28天,最大风速30.5m/s。无霜期142天,封 冻期为11月至次年3月,最大冻土深度109cm


2.7-1项目区气象特征值


单位

数值


气温

多年平均

6.7

极端最高

33

极端最低

-23.1

10℃活动积温

2535.9

多年平均日照时数

h

2627

多年平均降雨量

mm

585

多年平均蒸发量

mm

1715.8

无霜期

d

142

多年最大冻土深度

cm

109

多年平均风速

m/s

1.94

主导风向

/

西北风

雨季时段

6~9

2.7.3项目区地质构造

1)地质构造及岩性

根据《交口县县级机关幼儿园迁址新建项目岩土工程勘察报告(详勘)》(太原新晋岩土工程勘察检测有限公司,20253),勘察深度范围内场地地基土沉积时代及成因类型自上而下依次为:第四系全系统人工堆积层(Q42ml),以第层层底为界;第四系上更新统坡洪积层(Q3dl+pl),本次勘察未揭穿该层。岩性以杂填土、卵石为主。

本次勘察深度范围内场地地基土自上而下可分为3层,现依层序分述如下:

层:杂填土(Q42ml

杂色,填土成份以砖块、砾砂、卵石、煤渣、白灰等组成,粉土充填,局部可见夹有漂石、建筑生活垃圾等。该层物质成份杂乱,结构松散,均匀性差,呈欠压密状态。

层:卵石(Q3dl+pl

杂色,颗粒多呈次圆形~菱形,稍密状态,稍湿,磨圆度较好,包含云母、石英、氧化铁等,母岩成分以灰岩为主,偶见大粒径漂石,卵石粒径一般为2~5cm以砂类土和粉土充填,颗粒级配差。

层:卵石(Q3dl+pl

杂色,颗粒多呈次圆形~菱形,稍密~中密状态,稍湿,磨圆度较好,包含云

母、石英、氧化铁等,母岩成分以灰岩为主,偶见大粒径漂石,卵石粒径一般为2~5cm,以砂类土和粉土充填,颗粒级配差。

2)水文地质

本次勘察深度范围内未揭露地下水,可不考虑地下水对工程建设的影响。

3)不良地质

场地范围内及其附近无全新活动断裂,亦不存在影响场地稳定性及工程安全的岩溶、滑坡、崩塌、泥石流、地面沉降及地裂缝等不良地质作用。场地不存在河道、沟浜、墓穴、防空洞、孤石等对工程不利的埋藏物。

4)地震

根据《建筑抗震设计规范》(GB 50011-2010)(2016版)附录A“我国主要城镇抗震设防烈度、设计基本地震加速度和设计地震分组,本项目抗震设防烈度度,设计基本地震加速度值为0.10g,反应谱特性周期为0.45s,设计地震分组为第三组。

2.7.4河流水系

交口县境内河流属黄河流域汾河水系。项目区南侧约100m处为段纯河。

段纯河是汾河的一级支流,发源于交口县城关镇的化圪垛,自北向南流经下峪、吴家沟、段纯、杜家滩、云义、志家庄、堡子塘至三湾口汇入汾河,河流长度为72km流域面积1112km2

根据《山西省地表水功能区划》(晋水资〔2006238),本项目不在山西省地表水功能区划范围内。项目区水系见附图3

2.7.5土壤植被

1)土壤

交口县境内土壤种类繁多,地域分布较为复杂,根据不同的成土母质、气候、土肥、灌溉、耕种条件,共分为2个土类,6个亚类,22个土属,39个土种。褐土面积为158.6万亩,占总土地面积的28.87%,是县境内河川沟谷中两级阶地和丘陵地区的主要土壤。主要分布在潮土之上,棕壤之下,局部与棕壤混存。分布 区域多在海拔800m~1800m之间,在暖温带大陆性季风气候条件下,形成的典型 的地带性土壤。分布区内地下水较深,土壤的形成不受地下水的影响,多发育在黄土及冲积母质上,是县境的主要耕种土壤,可划分为淋溶褐土、山地褐土、粗


骨性褐土和褐土性土4个亚类。灰褐土主要分布在石口乡境内海拔1250m~1900m的黄河流域区内,面积为18.4万亩,占全县土壤总面积0.39%。项目所在地土壤主要是褐土。

本项目占地类型为城镇住宅用地,区内无可剥离表土。

2)植被

目区在山西植被区划上属暖温带落叶阔叶林带,进一步划属南暖温带落叶阔叶林亚地带。项目区植被主要以油松为主,林草植被覆盖率为4.5%

2.7.6其他

本项目不涉及水功能一级区的保护区和保留区、自然保护区、世界文化和自 然遗产地、风景名胜区、地质公园、森林公园以及重要湿地等。

3项目水土保持评价

3.1主体工程选址(线)水土保持评价

依据《中华人民共和国水土保持法》(20113月)及《生产建设项目水土 保持技术标准》(GB50433-2018)中规定的有关限制性条款,对主体工程选址的 合理性进行分析论证,通过分析,本工程选线在采取相应的水土保持措施,提高水土流失防治标准后基本不存在水土保持制约因素分析与评价,详见表3.1-1

3.1-1水土保持制约性因素分析与评价表

《中华人民共和国水土保持法》

存在与否

相符性分析




1



第十七条:禁止在崩塌、滑坡危险区和泥石流易发区从事取土、挖沙、采石等可能造成水土流失的活动。

本项目不在崩塌、

滑坡危险区和泥石

流易发区从事取

土、挖沙、采石等

可能造成水土流失

的活动。




不涉及



2


第十八条:水土流失严重、生态脆弱的地区,应当限制或者禁止可能造成水土流失的生产建设活动,严格保护植物、沙壳、结皮、地衣等。

本项目不在水土流

失严重、生态脆弱

的地区从事生产建

设活动。



不涉及






3



第二十四条:生产建设项目选址、选线应当避让 水土流失重点预防区和重点治理区;无法避让的,应当提高防治标准,优化施工工艺,减少地表扰动和植被损坏范围,有效控制可能造成的水土流失。




本项目无法避让国家级水土流失重点治理区。

本项目位于国家

级水土流失重点

治理区,水土流失

防治标准执行一

级,提高防治标

准,优化施工工

艺、减少地表扰

动,符合水土保持

要求。



4

第二十六条:依法应当编制水土保持方案的生产建设项目,生产建设单位未编制水土保持方案或者水土保持方案未经水行政主管部门批准的,生产建设项目不得开工建设。


项目依法编报水保 方案。

本项目开工前依

法编报水土保持

方案,符合水土保

持要求。





5


第二十八条:依法应当编制水土保持方案的生产建设项目,其生产建设活动中排弃的砂、石、土、矸石、尾矿、废渣等应当综合利用;不能综合利用,确需废弃的,应当堆放在水土保持方案确定的专门存放地,并采取措施保证不产生新的危害。



主体设计的开挖土石方尽可能的作为填方进行利用。



本项目挖填平衡,

无弃方,符合水土

保持要求。



GB 50433-2018 标准中主体工程选址(线)限制性条款

存在与否

相符性分析





1




选址(线)应避开河流两岸、湖泊和水库周边的

植物保护带、全国水土保持检测网络中的水土保

持监测站点、重点试验区及国家确定的水土保持

长期定位观测站。

本项目不在河流两岸、湖泊和水库周边的植物保护带、全国水土保持检测网络中的水土保持监测站点、重点试验区及国家确定的水土保持长期定位 观测站。





不涉及



2



城镇区的建设项目应提高植被建设标准,注重景观效果,配套建设灌溉、排水和雨水利用设施。



本项目属于城镇区

建设项目。

本项目提高绿化标准,注重景观效 果,配套雨水管网、透水铺装进行雨洪蓄积利用,符 合水土保持要求。


3

严禁在崩塌和滑坡危险区、泥石流易发区内设置

取土(石、砂)场。严禁在对公共设施、基础设

施、工业企业、居民点等有重大影响的区域设置

弃土(石、渣、灰、歼石、尾矿)场。


本项目不设置弃渣场。


符合




4



应控制施工场地占地,避开植被相对良好的区域

和基本农田区。应合理安排施工,防止重复开挖

和多次倒运,减少裸露时间和范围。



本项目施工场地在征地范围内。

本项目施工场地在征地范围内,主体设计优化施工顺序,避免土石方多重开挖和多次倒运,并减少裸露 时间和范围。



5

裸露地表应及时防护,减少裸露时间;填筑土方

时应随挖、随运、随填、随压。临时堆土(石、

渣)应集中堆放,并采取临时拦挡、苫盖、排水、

沉沙等措施。

本方案要求在裸露地表应及时防护,

减少裸露时间;填 筑土方时应随挖、

随运、随填、随压。

本工程对不能及时回填的填筑土集中采取临时苫盖措施。

本项目位于黄河多沙粗沙国家级水土流失重点治理区,无法避让,根据《生产建设项目水土流失防治标准》(GB/T50434-2018),执行西北黄土高原区一级 防治标准,提高水保工程措施防治标准、优化工程施工工艺,铺设透水砖进行雨洪蓄积利用,提高植物措施标准,林草覆盖率提高2个百分点,有效控制可能造成的水土流失;工程选址不在全国水土保持监测网络中的水土保持监测站点、重点试验区、国家确定的水土保持长期定位观测站;也不在重要江河、湖泊以及跨省的其他江河、湖泊的水功能一级区的保护区和保留区,以及水功能一级区的饮 用水源区。项占地类型为城镇住宅用地,没有占用生产力较高的水浇地,符合水土保持相关技术规范的要求,从水土保持角度分析,项目选址不受水土保持制

约性因素制约。

综上所述,从水土保持角度看,该项目符合《中华人民共和国水土保持法》、《生产建设项目水土保持技术标准》(GB50433-2018)文中对主体工程选址布局 的约束性规定,满足水土保持要求。

3.2建设方案与布局水土保持评价

3.2.1工程建设方案评价

依据《生产建设项目水土保持技术标准》(GB50433-2018)中规定的有关工 程建设方案评价条款,对主体工程建设方案进行分析论证,通过分析,本项目位于黄河多沙粗沙国家级水土流失重点治理区,无法避让。本项目建设方案结合场地地形布置,布局紧凑合理,尽量减少工程占地,有效地减少土石方挖填量,采取相应的水土保持措施,提高水土流失防治标准后,减轻水土流失危害,工程建设方案及布局总体合理,符合水土保持要求。工程建设方案评价详见表3.2-1

3.2-1工程建设方案评价表


GB 50433-2018 规范中建设方案评价

存在与否

采取的措施



1

公路、铁路工程在高填深挖路段,应采用加大 桥隧比例的方案,减少大填大挖;填高大于

20m,挖深大于30m的,应进行桥隧替代方案论证;路堤、路堑在保证边坡稳定的基础上,应采用植物防护或工程与植物防护相结合的设计方案。



不涉及



2

城镇区的建设项目应提高植被建设标准,注重景观效果,配套建设灌溉、排水和雨水利用设施。


本工程在城区

提高绿化标准,注重景观效

果,配套雨水管网、透水铺

装进行雨洪蓄积利用,符合

水土保持要求。

3

山丘区输电工程塔基应采用不等高基础,经过林区的应采用加高杆塔跨越方式

不涉及


4

对无法避让水土流失重点预防区和重点治理区的生产建设项目,建设方案应符合下列规定:




4.1

应优化方案,减少工程占地和土石方量:路、铁路等项目填高大于8m宜采用桥涵方案;管道工程穿越宜采用隧道、定向钻、顶管等方式;山丘区工业场地宜优先采取阶梯式布置


不涉及



4.2

截排水工程、拦挡工程的工程等级和防洪标准 应提高一级。

存在

根据主体设计,排水工程设

计重现期取3年一遇,可以

满足防洪要求。


4.3

宜布设雨洪集蓄、沉沙设施

存在

配套雨水管网、透水铺装进

行雨洪蓄积利用,符合水土

保持要求。


4.4

提高植物措施标准,林草覆盖率应提高1~2个百分点


存在

本项目属于黄河多沙粗沙

国家级水土流失重点治理

区,提高植物措施标准,林

草覆盖率提高2个百分点。



3.2.2工程占地评价

1)工程占地

本项目由主体工程区组成,主体设计计列了主体工程区占地0.598825hm2。主体设计充分考虑了工程占地,占地面积0.598825hm2

本项目租用附近民房作为施工营地,施工材料及施工机械堆置于各建筑物周边,本项目工程占地满足主体工程建设和运行要求,同时本着节约用地的原则尽量减少工程占地,减小土地资源的扰动破坏,符合水土保持要求。

2)永久占地

本项目全部为永久占地,从水土保持角度考虑,工程永久占地虽然破坏原有水保设施,但工程完工后,永久建筑物占压和地表硬化处不再产生水土流失,对空闲区域进行景观绿化,符合水土保持的要求。

3)临时占地

本项目本着少占地的原则,充分合理地利用征占地,不占用临时占地,从水土保持角度分析,减少项目建设的扰动面积,减少对植被的破坏,减少人为水土 流失的产生,符合控制和减少对地表植被原地貌的扰动、破坏,保护原地表植被与表土,减少占用水土资源的规定,符合水土保持的要求。

综合分析,本项目占地全面不存在漏项,地指标符合要求,占地满足施工要求,符合水土保持要求。

3.2.3土石方平衡分析评价

1.项目土石方数量的分析

根据主体设计,本项目建设期土石方挖填总量1.76m3,其中挖方0.88m3,填方0.88m3,挖填平衡,无弃方。项目挖填方合理,符合水土保持要求。

2.土石方调配的分析评价

各施工点充分考虑了移挖作填,就地利用,建构筑物基础开挖、管沟开挖多 余土方用于场地平整,土石方调配合理且可行,施工时序布置合理可行,符合水土保持对工程项目的要求。

3.表土剥离及利用分析评价

本项目占地类型为城镇住宅用地,区内无可剥离表土。

3.2.4取土(石、料)场设置评价

本工程不设置取土(石、砂)场。

3.2.5弃土(渣、砂、石、土、矸石、尾矿、废渣)场设置评价

本项目不设置弃土(石、渣)场。

3.2.6施工方法与工艺评价

依据《生产建设项目水土保持技术标准》(GB50433-2018)中规定的有关施 工方法和施工工艺评价条款进行分析评价,并对主体工程建设中施工方法和施工工艺进行分析论证,通过分析,本工程建设施工方法和施工工艺符合减少水土流失的要求,并对工程中有可能产生水土流失的区域,提出相应的水土保持要求。施工方法和施工工艺评价详见表3.2-2

3.2-2施工方法与工艺评价分析表


设计

规范

序号

约束性规定

本工程执行情况

符合性分析










《生产建设项目水土保持技术标准》GB50433-2

018


1

应控制施工场地占地,避开植被相对良好的区域和基本农田区。

根据调查和现场查看,工程施工全部在征地范围内,不占用植被相对良好的区域和基本农田区。

符合



2


应合理安排施工,防止重复开挖和多次倒运,减少裸露时间和范围。

主体工程在施工过程中优化施工方法和施工工艺,对于回填土石方减少多次倒运,采用临时防护措施,减少雨水冲刷造成的水土流失,防止重复开挖和多次倒运,减少裸露时间和范围。


符合



3

在河岸陡坡开挖土石方,以及开挖边坡下方有河渠、公路、居民点和其他重要基础设施时,宜设计渣石渡槽、溜渣洞等专门设施,将开挖的土石导出。


本项目不在河岸陡坡开挖的地方


符合


4


弃土、弃石、弃渣应分类堆放。

本项目建设期土石方挖填平衡,无弃方产生。


符合


5

外借土石方应优先考虑利用其他工程废弃的土(石、渣),外购土石、料)应选择合规的料场。

本项目不存在外借土石方和外购土。

符合



6

大型料场宜分台阶开采、控制开挖深度。爆破开挖应控制装药量和爆破范围。工程标段划分应考虑合理调配土石,减少取土(石)方、弃土(石、渣)方和临时占地数量。


本项目不存在大型料场开采。


符合

7

应综合考虑弃土(石、渣、灰、矸石、尾矿)结束后的土地利用。

本项目建设期土石方挖填平衡,无弃方产生。

符合

综上所述,施工方法及施工工艺尽量减少对地面的扰动,从防治水土流失及保护环境等方面考虑,满足水土保持要求。


本项目涉及国家级水土流失重点治理区,主体工程设计时优化施工工艺,施工组织设计中严格控制施工场地占地,严格控制施工活动限制在征占地范围内,并避开植被相对良好的区域,不占用基本农田,并合理安排施工,分时序施工,土石方施工快挖快填,不能避开雨季施工时,要做好雨季施工时的应急防汛措施,减少临时土石方的裸露时间和范围。本项目主体设计时,土石方平衡符合最优化原则,挖填平衡,无弃方。尽量安排交叉施工,分段施工,以缩短施工工期。从水土保持的角度来评价,有利于减少施工过程中的水土流失。主体工程土石方施工采用的施工工艺和技术都较为成熟,是常规的施工方法,尽量从减少水土流失及保护生态环境等方面考虑,基本合理,能达到水土保持要求,但主体工程对临时堆土未采取临时挡护措施,在施工过程中的临时防护措施未明确,本方案将进 行补充优化,主体工程施工方法及工艺评价无水土保持制约因素。

3.2.6.1主体工程施工组织分析与评价

本工程虽然考虑了水土保持的要求,但是不能完全满足其条件,因此本方案在施工进度安排、施工时序、施工布置等方面进行了水土保持的考虑,加强施工期间的施工组织管理,增强水土流失防治措施。

施工进度和施工工序方面,本工程采取分时序施工的方式,尽可能缩短施工时间,确保加快工程建设进度。主体施工各工序紧密结合,合理安排,减少地表裸露的时间,缩短施工时间。

综上,主体工程在施工进度、施工工序、施工布置等方面的设计基本合理, 基本符合水土保持的要求。

3.2.6.2主体工程施工方法分析与评价

主体工程充分考虑满足施工工艺和效率的情况下尽可能减少施工占压面积, 严格控制施工范围。

施工过程中采用机械和人工相结合的方式,开挖土方临时堆放在红线范围内,施工方法设计符合水土保持要求。

综上,主体工程在施工方法上有效的控制对水土流失影响,符合项目建设水土保持的要求。

3.2.7主体工程设计中具有水土保持功能工程的评价

本项目主体工程设计中,主体工程只注重主体建设,而水土流失对周边环境的影响面考虑的较少(如施工临时防护等),不能形成有效的防护体系。因此,本方案在分析评价主体工程中具有水土保持功能工程的基础上,进一步补充增加水土保持措施布设,并将其一并纳入方案的水土保持措施体系中,使方案水土保持措施形成一个完整、严密、科学的防护体系。

1.主体工程区

1)雨水管网

室外排水主要为大气降水,无污染物质,雨水采用有组织重力流排水,屋面雨水由雨水斗接入雨水立管排至室外雨水管网,室外雨水经雨水管网收集后排入项目区西侧现状市政道路雨水管网,室外雨水管均为UPVC双壁波纹管,接口采用承插橡胶圈接口,管径为DN300,布设雨水管网301m

2)透水铺装

人行步道采用透水路面,透水砖采用60cm×60cm×4cm岗岩,结构为30mm1:3干硬性水泥砂浆+300mm厚三七灰土分两步夯实(素土夯实,压实度≥90%),布设透水铺装1965.26m2

3)土地整治

对景观绿化区域进行全面整地,土地整治内容包括人工施肥、坑洼回填、翻耕、耙松等工序,土地整治面积1802.37m2

4)景观绿化

项目建设遵循以人为本的设计原则,设置景观绿地,绿化布局采用点、线、面结合的方式,将校内绿化景观与道路系统互相融合,降低了道路给人的生硬冰冷感,也避免了绿化对车行线路的阻碍。本项目主要栽植树草种有国槐、白蜡、法桐、五角枫、山楂、李子树、柿子树、白皮松、云杉、红宝石海棠、樱花、绚丽海棠、西府海棠、八棱海棠、木槿、丁香、卫矛球、金叶榆球、金叶榆篱、胶东卫矛、丁香、混播草坪(早熟禾与黑麦草混播)等,景观绿化面积1802.37m2

5)道路硬化

幼儿园出入口路面采用沥青混凝土路面。

方案评价:


道路硬化可有效地减少雨水冲刷,具有水土保持功能,满足水土保持要求。土地整治可有效地控制水土流失,具有水土保持功能,满足水土保持要求。

雨水管网、透水铺装可有效疏导地表径流,减少水土流失,具有水土保持功能,满足水土保持要求。

本项目主体景观绿化标准较高,形成层次分明的校园景观,绿化措施能起到保护环境、防治污染、维持生态平衡,对于防止降雨引起的裸露地表的击溅侵蚀 和面蚀也有着很好效果,具有水土保持功能,满足水土保持要求。

根据现场调查及施工资料,本项目未对裸露区域、临时堆土采取水土保持措施,场地无临时排水和沉沙等防护措施,方案新增裸露区域和临时堆土的临时苫盖拦挡措施、场地周边的临时排水和沉沙措施。

3.3主体工程中水土保持措施界定


道路硬化等属于为了保障项目正常运行而布设的措施,具有水土保持功能,但根据《生产建设项目水土保持技术标准》中的界定原则,属于不纳入水保工程的措施,因此不将其纳入主体已有的水保工程。

通过上述对主体设计中具有水土保持功能措施的分析评价,按照《生产建设项目水土保持技术标准》(GB 50433-2018)中的界定原则,将以水土保持功能为主且符合水土保持技术规范的工程界定为水土保持措施,主体设计具有水土保持功能且纳入水土保持投资的措施为雨水管网、透水铺装、土地整治、景观绿化措施。

3.3-1具有水土保持功能工程的措施量及投资汇总表


序号

工程名称

单位

措施数量

投资(万元)

工程措施



28.91

1

雨水管网

m

301

12.04

2

透水铺装

m2

1965.26

16.71

3

土地整治

m2

1802.37

0.16

植物措施



43.60

1

景观绿化

m2

1802.37

43.60

合计



72.51


4水土流失分析与预测

4.1水土流失现状


本工程位于山西省吕梁市交口县,根据全国水土保持区划(试行)(办水保2012512),本项目水土流失类型区划为西北黄土高原区,地貌类型为黄土丘陵阶地区,区域内容许土壤流失量为1000t/km2·a),目区土壤侵蚀类型主要为水力侵蚀。

区地面坡度和林草覆盖度合《土壤侵蚀级标准》SL190-2007)和《山西省土壤侵蚀分区图》,对项目区的土壤侵蚀强度进行划 分。本项目位于城区,现为交口县迎宾南苑棚户区建设项目的施工生产生活区,土壤侵蚀强度以微度侵蚀为主,原地貌侵蚀模数背景值为400t/km2·a)。项目区土壤侵蚀强度分布图见附图4

4.2水土流失影响因素分析

4.2.1扰动地表、损毁植被面积预测

依据主体设计说明书和图纸,结合征地、租地使用范围,在实地调查的基础上,对工程建设损毁地表、压占土地面积情况进行测算和统计,本项目总扰动面0.598825hm2,无损毁植被面积。

4.2.2弃渣量预测

本项目建设期土石方挖填总量1.76m3,其中挖方0.88m3,填方0.88m3,挖填平衡,无弃方。

4.3土壤流失量预测

4.3.1预测单元

根据工程的总体布局及项目特点,结合现场踏勘与实地调绘,该工程水土流失预测范围依据水土流失防治分区将预测单元划分为主体工程区。

4.3-1水土流失预测单元划分表



预测单元

预测面积(hm2

施工期

自然恢复期

主体工程区

0.598825

0.180237

合计

0.598825

0.180237



4.3.2预测时段

1、预测时段

本项目预测时段划分为施工期和自然恢复期。

1)施工期:根据工程建设进度安排,本项目计划于20265月开工,20279月完工,预测时段为20265月至20279月。

2)自然恢复期:施工扰动结束后,不采取水土保持措施的情况下,土壤侵蚀强度自然恢复到扰动前土壤侵蚀强度所需要的时间,应根据当地自然条件确定,一般情况下湿润区取2年,半湿润区取3年,干旱半干旱区取5年。根据《中国气候区划名称与代码 气候带和气候大区》(GB/T17297-1998),本项目属于半湿润区,因此自然恢复期确定为3年。

结合各预测单元的建设进度,按照《生产建设项目水土保持技术标准》(GB50433-2018)要求,施工期预测时间应按连续12个月为一年计;不足12个月,但达到一个雨(风)季长度的,按一年计;不足一个雨(风)季长度的,按占雨

(风)季长度的比例计算,雨季为6~9月,确定各预测单元的预测时长。

4.3-2水土流失预测时段一览表

预测单元

预测时段(a

施工进度

施工期

自然恢复期

主体工程区

2026.5~2027.9

2.0

3.0

4.3.3土壤侵蚀模数

1、原地貌土壤侵蚀背景值

根据土壤侵蚀模数等值线图等资料,结合实地调查综合分析,确定本工程原地貌侵蚀模数背景值为400t/(km2•a)

2、施工期侵蚀模数

根据项目区降雨特征、地形、地貌、地面物质组成、植被生长状况等调查,确定出各区域扰动后土壤侵蚀模数。

3自然恢复期侵蚀模数

工程建设结束后建设区不再对地表产生扰动,土壤侵蚀模数逐年降低,3年后恢复到原地貌状态。经咨询当地水土保持专家和有关资料,最后得出各区域扰动后自然恢复期土壤侵蚀模数。

4.3-3预测单元土壤侵蚀模数取值表(单位:t/(km2•a)


预测单元

原地貌侵蚀模数

施工期侵蚀模数

自然恢复期侵蚀模数

1

2

3

主体工程区

400

1400

1000

700

450

4.3.4水土流失量预测结果

1、预测方法

土壤流失量按下式计算:


式中:W——土壤流失量(t);

j——预测时段,j=12,即指施工期和自然恢复期两个时段;

i——预测单元,i=123···,n-1n

Fji——j预测时段、第i预测单元的面积(km2);

Mji——j预测时段、第i预测单元的土壤侵蚀模数[t/(km2·a)]

Tji——j预测时段、第i预测单元的预测时段长(a)。

2、预测结果

经计算,本项目建设可能产生的水土流失总量20.65t(其中施工期为16.77t自然恢复期为3.88t),新增水土流失量为13.69t(其中施工期为11.98t、自然恢复期为1.71t)。

4.3-4水土流失量预测统计表



预测单元

预测

面积

(hm2)

预测

时间

a

原地貌侵蚀模数t/(km2•a)

施工期侵蚀模数t/(km2•a)

背景 流失量

(t)

预测 流失量

(t)

新增流失量

(t)

主体工程区

0.598825

2.0

400

1400

4.79

16.77

11.98

合计

0.598825




4.79

16.77

11.98

4.3-5自然恢复期水土流失量预测统计表



预测单元

预测

面积

(hm2)

原地貌侵蚀模数t/(km2•a)

自然恢复期侵蚀模数

t/(km2•a)

背景 流失量

(t)

预测 流失量

(t)

新增流失量

(t)

1

2

3


主体工程区

0.180237

400

1000

700

450

2.16

3.88

1.71

合计

0.180237





2.16

3.88

1.71



4.3-6水土流失量预测汇总表


预测单元

原地貌侵蚀量(t)

预测流失量(t)

新增流失量(t)

施工期

恢复期

小计

施工期

恢复期

小计

施工期

恢复期

小计

主体工程区

4.79

2.16

6.95

16.77

3.88

20.65

11.98

1.71

13.69

合计

4.79

2.16

6.95

16.77

3.88

20.65

11.98

1.71

13.69

比例(%

68.90

31.10

100.00

81.23

18.77

100.00

87.49

12.51

100.00

4.4水土流失危害分析


根据水土流失量预测结果,结合项目区地形、地貌、土壤、植被以及施工方式等特点,项目建设如果不采取水保措施,将会造成的水土流失危害主要有以下几方面:

1)加剧项目区及周边地区的水土流失

由于项目的建设,不可避免的会对原地貌进行扰动,会造成严重的水土流失。据上述预测,项目建设可能造成新增水土流失量13.69t

2)占用和扰动土地资源

项目建设过程中将占用或破坏原有的地形地貌,对原土壤结构构成破坏,降低原地表水土保持功能,建设过程中占用和扰动土地面积破坏了原地貌,如不治理将会降低土地的生产力和生态功能。

3)对局部生态环境的影响

项目开发对地表植被造成破坏,水土流失又会使植被失去赖以生存的物质基础,对当地生态环境造成局部破坏和影响,尤其在施工期,若不重视防护和治理,会使水土流失加剧,并由此带来一系列的环境问题。

4.5指导性意见

1、防治重点区域

主体工程区新增水土流失量较大,确定主体工程区为水土流失产生的重点区域,也是重点防治区域。

2、指导性意见

1)采取的防治工程类型

采取工程措施、植物措施、临时防护措施相结合的措施,对主体工程区挖填方量较大的区域,以临时性苫盖、拦挡措施为主进行防治。

2)防治工程的实施进度指导性意见

根据水土流失预测结果,施工期是新增水土流失较严重的时期,在施工中加速主体工程施工进度,有效缩短强度流失时段。施工期加强临时防护,施工时避免雨季与大风季节,难以避开时,加强此时段的防护措施。

5水土保持措施

5.1防治区划分


根据防治责任范围明确、治理措施布局合理、方案实施后经济有效的原则,依据工程布局、施工扰动特点、建设时序、地貌特征、自然属性、水土流失影响等因素,将本项目划分为1个防治分区,即主体工程防治区,确定本项目水土流失防治责任范围为0.598825hm²

5.1-1水土流失防治责任范围表(单位:hm²)

序号

防治分区

水土流失防治责任范围

1

主体工程防治区

0.598825

总计

0.598825

5.2措施总体布局

在主体工程水土保持分析评价的基础上,通过现场调查,结合工程实际,针对项目建设施工活动引发水土流失的特点和危害程度,将水土保持工程措施和植物措施、永久措施和临时措施有机结合在一起,合理确定水土保持措施总体布局。对主体设计中具有水土保持功能的工程,纳入到方案的水土保持措施体系当中,使之与方案新增措施一起,形成完整、严密、科学的水土流失防治措施体系。水土保持措施总体布局如下:

1.主体工程防治区

主体已有:主体设计有雨水管网、透水铺装、土地整治、景观绿化措施。

方案新增:本方案新增裸露区域和临时堆土的临时苫盖措施、临时堆土的拦

5.1-1水土流失防治措施体系图

5.3分区措施布设


5.3.1主体工程防治区

1.工程措施

1雨水管网(主体已有)

室外排水主要为大气降水,无污染物质,雨水采用有组织重力流排水,屋面雨水由雨水斗接入雨水立管排至室外雨水管网,室外雨水经雨水管网收集后排入项目区西侧现状市政道路雨水管网,室外雨水管均为UPVC双壁波纹管,接口采用承插橡胶圈接口,管径为DN300,布设雨水管网301m

2)透水铺装(主体已有)

人行步道采用透水路面,透水砖采用60cm×60cm×4cm岗岩,结构为30mm1:3干硬性水泥砂浆+300mm厚三七灰土分两步夯实(素土夯实,压实度≥90%),布设透水铺装1965.26m2

3)土地整治(主体已有)

对景观绿化区域进行全面整地,土地整治内容包括人工施肥、坑洼回填、翻耕、耙松等工序,土地整治面积1802.37m2

2.植物措施

1)景观绿化(主体已有)

项目建设遵循以人为本的设计原则,设置景观绿地,绿化布局采用点、线、面结合的方式,将校内绿化景观与道路系统互相融合,降低了道路给人的生硬冰冷感,也避免了绿化对车行线路的阻碍。本项目主要栽植树草种有国槐、白蜡、法桐、五角枫、山楂、李子树、柿子树、白皮松、云杉、红宝石海棠、樱花、绚丽海棠、西府海棠、八棱海棠、木槿、丁香、卫矛球、金叶榆球、金叶榆篱、胶东卫矛、丁香、混播草坪(早熟禾与黑麦草混播)等,景观绿化面积1802.37m2

3.临时措施

1)临时苫盖(方案新增)

施工过程中对场地裸露区域及临时堆土进行密目网苫盖,防止风蚀和溅蚀,边角用重物压实。施工过程中,密目网重复利用,施工结束后回收密目网,场地裸露区域需密目网约2000m2,临时堆土区需密目网约 1000m2,密网共计约


3000m2

2)临时拦挡(方案新增)

对临时堆放的回填土采取装土袋临时拦挡围护,防止降雨及风力侵蚀。堆土堆高3.0m,坡度1:1,临时土袋挡土墙采用梯形断面形式,设计断面为底宽1.2m顶宽0.4m,高0.6m,填土就地取材,用堆土进行装填。装土袋挡墙长100m,装土袋堰体方54.00m3

3)临时排水沟(方案新增)

在场地周边布设临时排水沟,对场地回水进行有效排导,临时排水沟末端接入临时沉沙池内。临时排水沟采用土质梯形断面,底宽30cm,深30cm内坡比 1:1,彩条布衬砌,布设临时排水沟300m,开挖土方54m3,彩条布348m2

4)临时沉沙池(方案新增)

施工期间在临时排水沟出水口处布设临时沉沙池,拦截地表径流挟带的泥沙,临时沉沙池采用土质结构,底长2.0m,底宽1.5m,深1.3m,内坡比1:1,彩条布衬砌。本项目在场地西侧临时排水沟出水口处布设临时沉沙池1座,开挖土方4.50m3,彩条布15m2

5.3.2分区措施工程量汇总

本方案水土保持措施工程量包括工程措施、植物措施和临时措施。根据《水利水电工程设计工程量计算规定》(SL328-2005),可行性研究阶段,永久工程或 建筑区土石方开挖工程、土石方填筑、砌石工程量调整系数为1.06~1.08,本方案1.06;植物措施工程量调整系数为1.05;临时措施土石方开挖工程、土石方填筑、砌石工程量调整系数为1.10~1.13,本方案取1.10

5.3-1水土保持措施工程量汇总表


序号

措施名称

单位

工程量

调整系数

调整后工程量

备注

第一部分

工程措施






主体工程防治区






1

雨水管网

m

301


301

主体已有

2

透水铺装

m2

1965.26


1965.26

主体已有

3

土地整治

m2

1802.37


1802.37

主体已有

第二部分

植物措施






主体工程防治区






1

景观绿化

m2

1802.37


1802.37

主体已有

第三部分

临时措施






主体工程防治区






1

临时苫盖

m2

3000

1.10

3300

方案新增

2

临时拦挡

m

100


100

方案新增

2.1

堰体方

m3

54.00

1.10

59.40


3

临时排水沟

m

300


300

方案新增

3.1

土方开挖

m3

54.00

1.10

59.40


3.2

彩条布衬砌

m2

348

1.10

382.80


4

临时沉沙池

1


1

方案新增

4.1

土方开挖

m3

4.50

1.10

4.95


4.2

彩条布衬砌

m2

15

1.10

16.50


5.4施工要求

5.4.1施工组织

1)工程措施

水土保持工程措施的实施均与主体工程建设配套进行,故其施工条件与设施原则上利用主体工程已有的设施和施工条件。施工时应根据各防治区域具体的工程措施合理安排各施工工序,避免或减少各工序间的相互干扰。

2)植物措施

植物措施要选择春季或秋季进行,防止恶劣天气造成不必的损失。植物措施的实施要与当地的水土保持、林业部门协作,植物措施所需的苗木和草种在本地 采购,同时选择有经验的专业队伍进行施工,以确保苗木和草种的成活率。

3)临时措施

为减少开挖土石方的临时占地和堆放时间,其施工工艺首先要分段施工,及


时清理施工现场,完成一处及时清理一处;二是对开挖土体进行遮挡、覆盖或洒水防蚀等临时防护,防止扬尘。

5.4.2施工方法

1.临时措施

1)密目网苫盖:要求全面压盖,并利用编织袋装土对密目网压实,施工结束后要求拆除、清理。

2)编织袋装土拦挡:人工装土、封包、堆筑,施工结束后拆除、清理。

3)临时排水沟:采用土质梯形断面,底宽30cm,深30cm,内坡比1:1彩条布衬砌,施工结束后拆除、清理。

4)临时沉沙池:采用土质结构,底长2.0m底宽1.5m,深1.3m,内坡比1:1,彩条布衬砌,施工结束后拆除、清理。

5.4.3施工质量要求

水土保持工程实施后,各项治理措施必须符合规定的质量要求,并经规定的质量测定方法确定后,才能作为治理成果进行数量统计。

根据《水利部关于加强事中事后监管规范生产建设项目水土保持设施自主验收的通知》(水保〔2017365号)和《水利部办公厅关于印发生产建设项目水土保持设施自主验收规程(试行)的通知》(办水保〔2018133号)等的相关规定: 各项水土保持措施的基本要求是总体布局合理,各项措施符合规划要求,规格、

尺寸、质量及使用材料、施工方法符合施工和设计标准,经考验后基本完好。

水土保持种草措施应遵循各草种生长所需的立地条件,密度达到设计要求,

采用经济价值高、保土能力强的优良草种,成活率达到85%为合格,90%以上为优良;保存率达到80%为合格,90%以上为优良。

5.4.4施工进度安排

根据水土保持方案与主体工程同步实施的原则,参照主体工程施工进度,各 项水土流失防治措施的实施进度与相应的工程进度衔接。各防治区内的水土流失 防治措施配合主体工程同时实施,相互协调,有序进行。一般以工程措施、临时 措施为先,植物措施随后。总体要求工程措施与主体工程同步完成,力争在总工 期内完成所有水土保持措施。施工裸露面应及时采取防护措施,减少裸露时间。


5.4-1水土保持措施施工进度表(单位:月)


措施名称


2026

2027

5

6

7

8

9

10

11

12

1

2

3

4

5

6

7

8

9






主体 工程区

主体工程



















工程措施

雨水管网


















透水铺装


















土地整治





















植物措施

景观绿化




















临时措施

临时苫盖
































临时拦挡


















临时排水沟

















临时沉沙池

















图例:主体工程工程措施植物措施临时措施

6水土保持投资估算及效益分析

6.1投资估算

6.1.1编制原则及依据

1)编制原则

1)本报告水土保持投资估算作为主体工程投资估算的组成部分,计入总投资估算中;

2)施工期的水土保持投资在工程施工期投资中列支;

3)方案水土保持投资包括主体工程中具有水土保持功能的投资和方案新增水土保持投资;主体工程中具有水土保持功能的投资不作为新增水土保持投资中独立费用计算的基数;

4)方案水土保持投资估算的价格水平年、基础单价、主要工程单价、机械台时费与主体工程一致,不足部分采用水土保持行业标准;

5)施工期融资利息暂不考虑,按静态投资计列水土保持投资。

2)编制依据

1)《水利部关于发布<水利工程设计概(估)算编制规定>及水利工程系列定额的通知》(水总〔2024323);

2)《建设工程监理与相关服务收费管理规定》(国家发改委、建设部发改价 格〔2007670);

3)《山西省发展和改革委员会山西省财政厅山西省水利厅关于水土保持补 偿费收费标准的通知》(晋发改收费发〔2018464);

4)《财政部关于水土保持补偿费等四项非税收入划转税务部门征收的通知》 (财税〔202058);

5)《山西省关于做好水土保持补偿费等政府非税收入项目征管职责划转工作有关事项的通知》(晋税发〔202067);

6)《山西省发展和改革委员会等部门关于降低中小企业生产建设项目建设期水土保持补偿费收费标准的通知》(晋发改收费发〔2024189号)。

6.1.2编制说明及估算成果

6.1.2.1编制说明

1、基础单价

1)人工单价

本方案人工单价参照水总〔2024323号文件确定的人工预算单价计算标准进行计取。本项目位于吕梁市交口县,属于一类区,故项目人工单价为6.57/时。人工预算单价计算标准见表6.1-1

6.1-1人工预算单价计算标准(单位:元/工时)


地区类别

一般地区

边远地区

一类区

二类区

人工单价

6.38

6.57

6.75

2)主要材料价格

材料价格中主要包括材料原价、材料运杂费、材料采购保险费等。根据工程所在地的市场调查,确定主要材料的价格,另计运杂费和材料采购及保管费,工 程措施材料采购及保管费按材料运到工地仓库价格的2.3%计取,植物措施材料采 购及保管费费按材料运到工地价格的1.0%计取。

3)水、电价

与主体工程一致,用水价格5.14/m3,用电价格0.85/kw·h

4)施工机械台时费

本方案采用《水利工程施工机械台时费定额》计列。

2、工程单价

工程措施、植物措施单价由直接费、间接费、利润、材料补差、税金和扩大系数组成。

1)直接费

直接费=基本直接费+其他直接费

1基本直接费

基本直接费=人工费+材料费+机械使用费

人工费=定额劳动量(工时)×人工预算单价(元/工时)

材料费=定额材料用量×材料预算单价

机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时)

2其他直接费


其他直接费=基本直接费×其他直接费率

6.1-2其他直接费费率表



工程类别


计算基础

其他直接费费率(%

冬雨季施

工增加费

夜间施工增加费

临时设施费

其他

小计

工程措施








1

固沙及土地整治工程

基本直接费


0.8



1


0.5


2.3


2

除固沙及土地整治工程

基本直接费


1.1


0.3


2


0.5


3.9

植物措施

基本直接费

0.8


1

0.5

2.3

2)间接费

间接费=直接费×间接费率

6.1-3间接费费率表

序号

工程类别

计算基础

间接费费率(%

工程措施



1

土方工程

直接费

5

2

石方工程

直接费

8

3

混凝土工程

直接费

7

4

钢筋制安工程

直接费

5

5

基础处理工程

直接费

10

6

其他工程

直接费

7

植物措施

直接费

6

3)利润

利润=(直接费+间接费)×利润率按直接费和间接费之和的7%计算。

4)材料补差

材料补差=(材料预算价格-材料基价)×材料消耗量

5)税金

税金=(直接费+间接费+利润+材料补差)×税率

税金按直接费、间接费、利润、材料补差之和的9%算。

6)扩大

扩大=(直接费+间接费+利润+材料补差+税金×扩大系数

估算单价采用估算定额,除钢筋制安工程乘以5%扩大系数外,其余工程均乘10%的扩大系数。

3、编制方法

水土保持投资由工程措施、植物措施、临时措施程、独立费用、预备费、水土保持补偿费等6部分组成。

1)措施费用

1)工程措施

按设计工程量乘以工程单价进行编制。

2)植物措施

植物措施费按设计工程量乘以工程单价进行编制。

3)施工临时工程

临时防护工程

临时防护工程指施工期为防治水土流失采取的临时防护措施,按设计工程量乘以单价编制。

其他临时工程

其他临时工程按一至二部分新增投资的2.0%计列。本项目无新增工程措施和 植物措施,不计列此费用。

施工安全生产专项

施工安全专项按一至三部分新增建安工作量(不含设备购置费)之和的2.5%计算。

2)独立费用

独立费用由建设管理费、工程建设监理费、科研勘测设计费组成。

1)建设管理费

项目经常费

项目经常费按一至三部分新增投资合计的0.6%~2.5%计算。本方案结合项目实际,按一至三部分新增投资合计的1.2%计列。

技术咨询费

技术咨询费根据工作内容,按一至三部分新增投资合计的0.4%~1.5%计算。 本方案结合项目实际,按一至三部分新增投资合计的0.8%计列。


水土保持竣工验收费

根据有关规定并结合本项目的水土保持实际情况计算。

2)工程建设监理费

工程建设监理纳入主体工程监理,不计列。

3)科研勘测设计费

工程科学研究试验费

遇大型、特殊工程,经论证确需开展有关科学研究试验的可列此项费用,一般按一至四部分新增投资合计的0.2%~0.5%计列。本项目无需开展相关科学研究试验工作,故不计列此项费用。

工程勘测设计费

根据实际工作量及市场价格计列,本项目计列5.00万元。

3)预备费

基本预备费按工程措施、植物措施、临时措施、独立费用新增之和的10%计算。本工程不计价差预备费。

4)水土保持补偿费

根据《山西省发展和改革委员会山西省财政厅山西省水利厅关于水土保持 补偿费收费标准的通知》(晋发改收费发〔2018464),水土保持补偿费收费 标准为:对于一般性生产建设项目,按照征占用土地面积一次性计征,每平方米0.4(不足1平方米的按1平方米计)”。本项目征占用土地面积5988.25m2,水土保补偿费计征面积为5989m2,应缴纳水土保持补偿费0.23956万元。

根据《山西省发展和改革委员会山西省财政厅山西省水利厅关于水土保持 补偿费收费标准的通知》(晋发改收费发〔2018464号)第二条免征水土保持补偿费情形():建设学校、幼儿园、医院、养老服务设施、孤儿院、福利院等公益性工程项目的,免征水土保持补偿费。本项目为建设幼儿园公益性工程项目,免征水土保持补偿费。

6.1.2.2估算成果

本项目水土保持工程总投资86.22万元,主体已有投资72.51万元,方案新增投资13.71万元。其中工程措施投资28.91万元,植物措施投资43.60万元,临时

措施投资2.41万元,独立费用10.05万元(其中建设管理费5.05万元,科研勘测

设计费5.00万元),预备费1.25万元,免征水土保持补偿费。

6.1-4水土保持投资总估算表(单位:万元)

序号

工程或费用名称

建安工程费

设备购置费

独立

费用

合计

主体已有

方案新增

第一部分工程措施

28.91



28.91

28.91


第二部分 植物措施

43.60



43.60

43.60


第三部分临时措施

2.41



2.41


2.41

1

临时防护工程

2.35



2.35


2.35

2

其他临时工程

/



/


/

3

施工安全生产专项

0.06



0.06


0.06

第四部分独立费用



10.05

10.05


10.05

1

建设管理费



5.05

5.05


5.05

2

工程建设监理费



/

/


/

3

科研勘测设计费



5.00

5.00


5.00

一至四部分合计

74.92


10.05

84.97

72.51

12.46

预备费




1.25


1.25

1

基本预备费(10%)




1.25


1.25

水土保持补偿费




/


/

水保工程总投资




86.22

72.51

13.71

6.1-5工程措施估算表(单位:万元)


序号

分区及项目

单位

数量

单价()

合价

其中

主体已有

方案新增

第一部分工程措施




28.91

28.91


主体工程防治区




28.91

28.91


1

雨水管网

m

301


12.04

12.04


2

透水铺装

m2

1965.26


16.71

16.71


3

土地整治

m2

1802.37


0.16

0.16


6.1-6植物措施估算表(单位:万元)


序号

分区及项目

单位

数量

单价()

合价

其中

主体已有

方案新增

第二部分 植物措施




43.60

43.60


主体工程防治区




43.60

43.60


1

景观绿化

m2

1802.37


43.60

43.60




6.1-7临时措施估算表(单位:万元)


序号

分区及项目

单位

数量

单价()

其中

主体已有

方案新增

第三部分临时措施




2.41


2.41

临时防护工程




2.35


2.35

1

主体工程防治区




2.35


2.35

1.1

临时苫盖

m2

3300

3.43

1.13


1.13

1.2

临时拦挡

m

100


0.89


0.89

1.2.1

堰体方

m3

59.40

149.39

0.89


0.89

1.3

临时排水沟

m

300


0.31


0.31

1.3.1

土方开挖

m3

59.40

17.42

0.10


0.10

1.3.2

彩条布衬砌

m2

382.80

5.43

0.21


0.21

1.4

临时沉沙池

1


0.02


0.02

1.4.1

土方开挖

m3

4.95

17.47

0.01


0.01

1.4.2

彩条布衬砌

m2

16.50

5.43

0.01


0.01

其他临时工程

%

2.0


/


/

施工安全生产专项

%

2.5


0.06


0.06

6.1-8独立费用估算表(单位:万元)


序号

工程或费用名称

依据

第四部分独立费用


10.05

建设管理费


5.05

1

项目经常费

按一至三部分新增投资合计的1.2%计列

0.03

2

技术咨询费

按一至三部分新增投资合计的0.8%计列

0.02

3

水土保持设施验收费

据有关规定并结合本项目的水土保持实际情况计算

5.00

工程建设监理费

工程建设监理纳入主体工程监理,不计列

/

科研勘测设计费

根据实际工作量及市场价格计列

5.00


6.1-9分年度投资表(单位:万元)


序号

工程或费用名称

投资(万元)

2026

2027

2028

第一部分工程措施

28.91


28.91


第二部分 植物措施

43.60


43.60


第三部分临时措施

2.41

1.69

0.72


1

临时防护工程

2.35

1.65

0.70


2

其他临时工程

/




3

施工安全生产专项

0.06

0.04

0.02


第四部分独立费用

10.05

5.04

0.01

5.00

1

建设管理费

5.05

0.04

0.01

5.00

2

工程建设监理费

/




3

科研勘测设计费

5.00

5.00



预备费

1.25

0.67

0.07

0.51

水土保持补偿费

/




水保工程总投资

86.22

7.40

73.31

5.51



6.1-10工程单价汇总表(单位:元)



序号


工程名称


定额编号


单位


单价

其中

人工费

材料费

机械使用费

其他直接费

间接费

利润

税金

扩大系数

1

铺密目网

03005

100m2

343.49

65.70

175.13


9.39

17.52

18.74

25.78

31.23

2

编织袋装土填筑

03056

100m3

13320.19

7634.34

1704.83


364.23

679.24

726.78

999.85

1210.93

3

编织袋装土拆除

03057

100m3

1619.72

1103.76

33.11


43.05

82.59

88.38

121.58

147.25

4

人工挖排水沟、截水沟

01005

100m3

1747.46

1212.17

36.36


48.69

64.86

95.35

131.17

158.86

5

铺彩条布

03005

100m2

543.32

65.70

315.24


14.86

27.71

29.65

40.78

49.39























山西泰泽规划设计有限公司

55页


6.1-11主要材料单价汇总表


序号

材料名称

单位

预算价格()

其中

采购价()

运杂费()

采保费元)

1

编织袋

m2

0.51

0.50


0.01

2

密目网

m2

1.53

1.50


0.03

3

彩条布

m2

2.76

2.70


0.06

4

m3

5.14

5.14



5

kw·h

0.85

0.85



6.2效益分析

效益分析主要指生态效益分析,包括水土保持方案实施后,水土流失影响的控制程度,水土资源保护、恢复和合理利用情况,生态环境保护、恢复和改善情况。预测本方案实施后,水土流失治理度、土壤流失控制比、渣土防护率、表土 保护率、林草植被恢复率和林草覆盖率是否能达到预计的目标。

1、水土流失治理度

水土流失治理度指项目水土流失防治责任范围内水土流失治理达标面积占水土流失总面积的百分比。

项 目 区=0.376763hm2+0.221052hm2/0.598825hm2×100%=99.83%,达到目标值93%

2、土壤流失控制比

土壤流失控制比指项目水土流失防治责任范围内容许土壤流失量与治理后每平方公里年平均土壤流失量之比。

目区采取了防治措施后裸露面得到治理,地表覆盖度增加,增加了土壤入渗,减少了地表径流,有效地控制防治责任范围内的水土流失,项目区内土壤侵蚀强度有所下降,土壤流失控制比达到2.22,达到目标值1.0

3、渣土防护率

渣土防护率指项目水土流失防治责任范围内采取措施实际挡护的永久弃渣、 临时堆土数量占永久弃渣和临时堆土总量的百分比。

本方案施工期间的临时堆土、堆渣,通过水土保持工程措施、临时措施进行有效拦挡,渣土防护率达到99.05%,达到目标值94%

4、表土保护率


表土保护率指项目水土流失防治责任范围内保护的表土数量占可剥离表土总量的百分比。

本项目占地类型为城镇住宅用地,区内无可剥离表土,故表土保护率不作为考核项。

5、林草植被恢复率

林草植被恢复率指项目水土流失防治责任范围内林草类植被面积占可恢复林草植被面积的百分比。

项目设计水平年林草植被恢复率=0.180237hm2/0.181247hm2×100%=99.44%达到目标值95%

6、林草覆盖率

林草覆盖率指项目水土流失防治责任范围内林草类植被面积占总面积的百分比。

项目区设计水平年林草覆盖率=0.180237hm2/0.598825hm2×100%=30.10%,达到目标值26%

6.2-1设计水平年水土保持各项指标值表


项目

建设区

面积

(hm2)

水土流失总面积(hm2)

水土保持治理面积(hm2)

建筑物及

硬化场地面积

(hm2)

可绿化

面积

(hm2)

植物措施

工程措施

小计

主体工程区

0.598825

0.598825

0.180237

0.196526

0.376763

0.221052

0.181247

合计

0.598825

0.598825

0.180237

0.196526

0.376763

0.221052

0.181247

6.2-2设计水平年防治目标分析值与目标值对比表



类别

水土流失治理度(%)

土壤流失控制比

渣土

防护率(%)

表土

保护率(%

林草植被恢复率(%)

林草

覆盖率(%)

分析值

99.83

2.22

99.05

/

99.44

30.10

目标值

93

1.0

94

/

95

26

比较结论

达到

达到

达到

/

达到

达到

以上可见,除表土保护率不作为考核项外,其余五项防治指标达到或超过了预期的治理目标值。因此,治理效果是显著的。

本方案实施后可治理水土流失面积0.597815hm2,建设植被面积0.180237hm2减少水土流失量11.86t

方案实施后,水土保持措施发挥作用,有效地防治项目建设造成的水土流失,减轻水土流失危害,改善地区景观,恢复和改善生态环境。

山西泰泽规划设计有限公司

57页


7水土保持管理

7.1组织管理

本项目水土保持方案报经行政审批主管部门批准后,由交口县教育体育局负责组织实施。本项目建设实施项目法人负责制、招标投标制、监理制。

7.2后续设计

本方案批复后,水土保持措施需要做出重大变更的,应当按有关规定和相应程序报批。

7.3水土保持监理

根据《水利部关于进一步深化放管服改革全面加强水土保持监管的意见》(水保〔2019160),凡主体工程开展监理工作的项目,应当按照水土保持监理标准和规范开展水土保持工程施工监理,本项目水土保持监理纳入主体工程监理即可。

7.4水土保持施工

水土保持工程实行招、投标制,招标内容包括:监理、施工、材料等;招标方式采用委托招标,个别投资较小的特殊项目采用邀请招标。水土保持土建工程工作量较少者,可归入相关主体土建工程招标。

交口县教育体育局在取得本项目水土保持方案准予许可决定后,需在项目现场建设管理的场所公开水土保持行政许可承诺书。同时,施工单位必须严格落实各项水土流失防治措施。

7.5水土保持设施验收

根据《水利部办公厅关于印发生产建设项目水土保持监督管理办法的通知》(水保〔2019172号)要求,建设单位是项目水土保持设施验收的责任主体,在本项目投产使用或者竣工验收前,应当按照水土保持法律法规、标准规范、水土保持方案及其审批决定、水土保持后续设计等,自主开展水土保持设施验收,完成报备并取得报备回执。

根据《水利部关于进一步深化放管服改革全面加强水土保持监管的意见》(水保〔2019160号)的通知,实行承诺制的项目,只需要提交水土保持设施验收鉴定书,其水土保持设施验收组中应当至少有一名省级水行政主管部门水土保持方


案专家库专家。

本项目在水土保持设施验收合格后,及时在其官方网站或者其他公众知悉的网站公示水土保持设施验收材料,公示时间不得少于20个工作日。对于公众反映的主要问题和意见,应当及时给予处理或者回应。

本项目在水土保持设施验收通过3个月内,向与水土保持方案审批机关的同级水行政主管部门报备水土保持设施验收材料。














































59

西泰泽规划设计有限公司






附表1单价表


附表1.1铺密目网单价表


定额编号:03005目网苫盖定额单位:100m2

工作内容:场内运输、铺设、搭接。

编号

名称及规格

单价(元)

合计(元)

直接费




250.22

一)

基本直接费




240.83

1

人工费




65.70


人工

工时

10

6.57

65.70

2

材料费




175.13


密目网

m2

113

1.53

173.40


其他材料费

%

1.00

173.40

1.73

二)

其他直接费

%

3.90

240.83

9.39

间接费

%

7.00

250.22

17.52

利润

%

7.00

267.74

18.74

税金

%

9.00

286.48

25.78

扩大系数

%

10.00

312.26

31.23

合计

343.49

附表1.2编织袋装土填筑单价表


定额编号:03056编织袋装土填筑 定额单位:100m3堰体方

工作内容:装土()、封包、堆筑。

编号

名称及规格

单价(元)

合计(元)

直接费




9703.40

一)

基本直接费




9339.17

1

人工费




7634.34


人工

工时

1162

6.57

7634.34

2

材料费




1704.83


袋装填料(粘土)

m3

118




编织袋

3300

0.51

1687.95


其他材料费

%

1.00

1687.95

16.88

二)

其他直接费

%

3.90

9339.17

364.23

间接费

%

7.00

9703.40

679.24

利润

%

7.00

10382.63

726.78

税金

%

9.00

11109.42

999.85

扩大系数

%

10.00

12109.27

1210.93

合计

13320.19






附表1.3编织袋装土拆除单价表


定额编号:03057编织袋装土拆除 定额单位:100m3堰体方

工作内容:拆除、清理。

编号

名称及规格

单价(元)

合计(元)

直接费




1179.92

一)

基本直接费




1136.87

1

人工费




1103.76


人工

工时

168

6.57

1103.76

2

材料费




33.11


零星材料费

%

3.00

1103.76

33.11

二)

其他直接费

%

3.90

1103.76

43.05

间接费

%

7.00

1179.92

82.59

利润

%

7.00

1262.51

88.38

税金

%

9.00

1350.89

121.58

扩大系数

%

10.00

1472.47

147.25

合计

1619.72

附表1.4人工挖排水沟、截水沟拆除单价表


定额编号:01005人工挖排水沟、截水沟 定额单位:100m3自然方

工作内容:挂线、使用镐锹开挖。

编号

名称及规格

单价(元)

合计(元)

直接费




1297.22

一)

基本直接费




1248.53

1

人工费

工时

184.50

6.57

1212.17

2

材料费




36.36


零星材料费

%

3.00

1212.17

36.36

二)

其他直接费

%

3.90

1248.53

48.69

间接费

%

5.00

1297.22

64.86

利润

%

7.00

1362.08

95.35

税金

%

9.00

1457.43

131.17

扩大系数

%

10.00

1588.60

158.86

合计

1747.46






附表1.5铺彩条布单价表


定额编号:03005铺彩条单位:100m2

工作内容:场内运输、铺设、搭接。

编号

名称及规格

单价(元)

合计(元)

直接费




395.80

(一)

基本直接费




380.94

1

人工费




65.70


人工

工时

10

6.57

65.70

2

材料费




315.24


彩条布

m2

113

2.76

312.12


其他材料费

%

1.00

312.12

3.12

二)

其他直接费

%

3.90

380.94

14.86

间接费

%

7.00

395.80

27.71

利润

%

7.00

423.50

29.65

税金

%

9.00

453.15

40.78

扩大系数

%

10.00

493.93

49.39

合计

543.32





附件1




水土保持方案委托书



山西泰泽规划设计有限公司:

为了预防和治理水土流失,保护和合理利用水土资源,改善生态环境,根据《中华人民共和国水土保持法》和《生产建设项目水土保持方案管理办法》等法律法规的有关规定,我单位研究决定,委托贵单位承担《交口县县级机关幼儿园迁址新建项目水土保持方案报告表》的编制工作,请按照有关法律法规及技术规范的要求尽快编制完成。








交口县教育体育局

20261




附件2:

交口县行政审批服务管理局文







交审管投资发〔2024126


交口县行政审批服务管理局

关于交口县县级机关幼儿园迁址新建项目

可行性研究报告的批复



交口县教育体育局:

你单位《关于交口县县级机关幼儿园迁址新建项目可行性研兖报告的批复申请》(交教体发〔202470)及有关资料收悉。你单位申请采用承诺制方式办理,并签订了《交口县政府投资项目立项阶段“双承诺免评审”承诺书》,根据《关于政府投资项目立项阶段开展“双承诺免评审”改革试点工作的通知》(审管发〔202422),我局同意采用承诺制方式审批,不组织专家对《交口县县级机关幼儿园迁址新建项目可行性研究报告》进行评审。根据县政府20241112日县长办公会议纪要〔202422号,经研究,现将交口县县级机关幼儿园迁址新


建项目可行性研究报告批复如下:

一、项目名称:交口县县级机关幼儿园迁址新建项目

二、建设性质:新建

三、建设单位:交口县教育体育局

四、建设地点:交口县南环路北,水头政府现址区城

五、建设规模及主要建设内容:项目总用地面积0.5988(8.9B),总建筑面积4260m² (其中地上3890m²,地下

370m²),学制为4轨制幼儿园.主要建设内容为新建13F教学楼378011F设备用房50门岗亭60围墙、大门,具体包括土建工程、装饰工程、消防工程、给排水工程、暖通工程、强弱电工程、燃气工程、绿化工程、场地硬化工程、活动场地、室外综合管线工程等配套基础设施,购置安装太阳能热水系统及教学设施设备.

六、项目估算总投资及资金来源:项目总投资估算为3920.26万元,其中:工程费用2169.02万元,教学设施设备1000.00元,工程建设其他费用460.85万元,预备费290.39万元.资金来源为申请超长期特别国债和县财政配套。

七、建设工期:24个月

八、项目招投标。按照《中华人民共和国招标投标法》和《山西省工程建设项目招标投标条例》等有关规定。请严格按照我局核准的招标方案开展招标活动;项目建设中与土建工程无关的教学设施设备采购部分严格按照政府采购有关规定执行。

十、项目建设全过程要严格执行项目法人责任制、招标投制、



工程监理制、合同管理制等法律法规.

十一、项目建设要符合国土空间总体规划、环保和节能要求,在设计中根据批复内容,进一步优化方案,节省投资,加强项目管理,确保工程质量和安全.

项目代码:2411-141130-89-01-549329

望接文后,据此开展下一步工作.






口县行政审想服务百理局2024-1720



交口县建设项目招标方案和不招标申请核准表

核准号:2024-27



项目名称


交口县县级机关幼儿园迁址新建项目

建设

单位


交口县教育体育局


招标范围

招标组织形式

招标方式

不采用

招标方

全部

招标

部分

招标

委托

招标

自行

招标

公开

招标

遛请

招标

勘察

设计

建安工程

监理

设备

重要材料

其他

招标公告发布媒体

山西招投标网(http://wwwsxbid.com.cn)

核准意见:

一、该项目全部使用国有资金,按照《必须招标的工程项目规定》(2018年第16号令)有关规定,招标方案核准如下:

二、该项目设计(108.88万元)、建安工程(2169.02万元)已达到强制招标的标准规模,核准建安工程、设备全部委托公开招标。

三、该项目勘察(17.35万元)、监理(81.71)术达到强制招标的标准规模,同意建设单位提出的不招标的申请。

四、该项目招标公告必须在山西招投标冈(http://wwv.xbld.com.cn)或国家规定的他媒体发布。

五、该项目应在山西省评标专家库或目梁馋端抽取评标专家,

六、建设单位和委托的招标代理机构应严格按照我局咳准的招林方案进行扫标。交口县行政申批服务管理司

2 0241220




附件3:





口县行政审批服务管理局文







审管投资发〔2025112


交口县行政审批服务管理局

关于交口县县级机关幼儿园迁址新建项目

初步设计的批复



县教育体育局:

你单位《关于交口县县级机关幼儿园迁址新建项目初步设计批复的申请》(交教体发(2025)52)及相关资料收悉。该项目《可行性研究报告》已予批复(交审管投资发(2024)126)。经审核,原则同意鼎正建筑设计有限公司编制的项目初步设计,主要内容批复如下:

一、建设地点:交口县南环路北

二、建设规模及主要建设内容:建设规模为迁址新建412个教学班幼儿园,用地面积5988.25 m²,建筑面积4231.10m²(其中地上三层幼儿活动室3848.64 m²,一层门卫室19.40m²,






地下建建筑363.06m²)主要建设内容为幼儿活动室和门卫室的建筑、装饰、给()水、供热、通风、电气、消防;新建围墙、大门、铺设室外给()水和供热管网、电气、场地硬化、绿化及教学运行相关设施设备购置。

三、项目概算总投资及资金来源:项目概算总投资3901.38万元,其中工程费用2103.79万元,工程建设其他费用388.92万元,预备费220.83万元,设备购置费1187.84万元。资金来源为申请申请超长期特别国债和县财政配套。

建议下阶段按照有关技术标准和设计规范进一步优化设计,节约投资,在办妥相关建设手续后方可组织实施。

项目代码:2411-141130-89-01-549329



附件:交口县县级机关幼儿园迁址新建项目概算汇总表





口县行政审批服务管理局

2025928





抄送:政府办,财政局,发改工信和科技商务局、规划和自然资源局、城乡建设和交通运输局。

交口县行政审批服务管理局投资项目股 2025928印发



交口县县级机关幼儿园迁址新建项目概算汇总表



序号


工程或费用名称

概算价值(万元)

技术经济指标()


占投资%


建筑工程费

安装工程费

设备及工器具购置费

其它费用

指标


工程费用

1714.44

389.35

1187.84


3291.63




84.37%


1

幼儿园教学楼(含地下水

泵房)

1327.17

284.89



1612.06

4211.70

3828



1.1

建筑工程

919.09




919.09

4211.70

2182



1.2

装饰工

408.08




408.08

4211.70

969



1.3

给排水工程


32.66



32.66

4211.70

78



1.4

消火栓工程


35.38



35.38

4211.70

84



1.5

喷淋工程


30.06



30.06

4211.70

71



1.6

采暖工


30.83



30.83

4211.70

73



1.7

通风防排烟工程


18.43



18.43

4211.70

44



1.8

消防电工


20.02



20.02

4211.70

48



1.9

弱电工程


27.56



27.56

4211.70

65



1.10

电气工程


89.95



89.95

4211.70

214



2

78.15

1.95



80.10

19.40




2.1

建筑工程

59.21




59.21






2.2

装饰工程

18.94




18.94






2.3

给排水工程


0.30



0.30









交口县县级机关幼儿园迁址新建项目概算汇总表




工程或费用名称

概算价值(万元)

技术经济指标()


占投资%


备注

建筑工程费

安装工程费

设备及工器具购置费

其它费

单位

指标


2.4

强弱电工程


0.96



0.96






2.5

通风工程


0.69



0.69






3

室外工程

309.12

102.51


0.00

411.63






3.1

铺装及围墙工程

200.71




200.71






3.2

绿化工程

43.60




43.60

1802.37

242



3.3

室外管网土建工程

64.81




64.81






3.4

室外给水安装工程


0.84



0.84






3.5

室外消防安装工程


8.11



8.11






3.6

室外采暖安装工程


1.58



1.58






3.7

室外电气安装工程


87.94



87.94






3.8

室外弱电安装工程


4.04



4.04






4

教学运行相关设施设备



1187.84


1187.84

1.00




工程建设其他费





388.92




9.97%


1

建设单位管理费

(20+(总投资-1000)*1.5%)

54.37






2

程监理

(工程费用-3000)*(120.8-78.1)/(5000-3000)+78.1

84.33






3

招标代理费

100*0.01+(500-100)*0.007+(1000-500)*0.0055+(工程费用-1000)*0.0035

14.57






2页,共3




序号


工程或费用名称

概算价值(万元)

技术经济指标()


占投资%


备注

建筑工程费

安装工程费

设备及工器具购置费

其它费用

合计

单位

指标

4

编制可行性研究费


15.75





同价

5

工程勘察费


19.28





同价

6

工程设计费


67.57





7

重要工程论证费


10.00





包括施工图论证、

深基坑论证

8

全过程造价咨询费

工程费用*1.2%

39.50






9

社会稳定风险评估报告


7.88






10

劳动安全卫生评审费

工程费用*0.1%

3.29






11

消防审查费

1.5/m²

1.00






12

场地准备及临时设施费

建筑安装工程费*1.2%

25.25






13

防空工程易地建设费

1500/m²

6.32






14

程保险

建筑安装工程费*0.1%

2.10






15

工程担保

工程费用*0.3%

9.87






16

工程质量检测费

建筑安装工程费*0.8%

16.83






17

财务决算审计费

投资额*3‰

11.01






程预备费

(工程费+工程建设其他费)*6%

220.83




5.66%



程总投资

工程费用+工程建设其他费+程预备费

3901.38




100.00%




附件4:



交口县人民政府文




【土地专用】


政土用划字〔202505


关于划拨2025-HB05号国有建设用地使用权的通知


交口县教育体育局:

经交口县人民政府第71次常务会议纪要和局长办公室会议研究同意,根据《中华人民共和国土地管理法》《划拨用地目录》(国土资源部第9)和《国务院关于促进节约集约用地的通知》国发〔20083号等规定,现通知如下:

一、同意将位于我县水头居委会的存量国有建设用地,拟定地块编号为:2025-HB05号的土地使用权,按划拨方式供应给你单位,用于交口县县级机关幼儿园迁址新建项目,土地用途教育用地(幼儿园用地),总用地面积5988.25方米(8.9824),划拨价款395.59万元。

二、你单位要严格按照土地约定用途和县规划和自然资源局规划设计条件书(编号2025-11)规定使用土地,不得





随意改变土地用途和使用条件,土地用地性质为幼儿园用地080404,建筑密度≤30%,建筑规模≤3892.36平方米,建筑高度≤15米,容积率≤0.65,绿地率≥30%

用地平面界址由以下坐标点围成:



  • X

    Y

    J1

    J2

    J3

    J4

    J5

    J6

    J7

    J8

    J9

    J10

    J11

    J12

    J13

    J14

    J1

    4094367.7544094335.5254094329.1464094325.2754094324.307

    4094315.721

    4094313.7834094304.739

    4094314.3264094279.3034094283.1874094277.5864094275.498

    4094310.4984094367.754

    37516335.275

    37516405.587

    37516402.469

    37516410.537

    37516410.073

    37516428.041

    37516432.173

    37516428.001

    37516407.242

    37516391.021

    37516382.599

    37516380.016

    37516379.053

    37516303.261

    37516335.275

三、该宗地地质灾害预防治理工作由土地使用者负责实施。

口县人民政府

20251021


2—

附件5:

规 划通 知 书

编号:2025---1

储备股

202598日局长办公会议研究决定:现对JK--2025--01地块规划设计条件如下:


用地面(m²)

总用地

5988.25

代征城市公共用地


其中

道路

/

绿地

/

净用地

5988.25


其他用地




用地性

使用性质

幼儿园用地

080404


可兼容密




用地使用

强度

容积率

0.65


建筑密度

30%



建筑设计

建筑规模

3892.36


建筑高度

15m



建筑层数

/

建筑退让

距离

东退用地边界线4米,西退用地边界线3米,南退用地边界线6米,北退用地边界线6米。

建筑间距

建筑间相邻建筑间距需符合《吕梁市城市规划管理技术规定》、《城市居住区距规划设规范》。

交通出入口方向

机动车

西侧主入口,北侧次入口

人流

西侧主入口,北侧次入口

停车数量

机动车

按照《城市停车场()设施配置标准》规定执行

自行车

按照《城市停车场()设施配置标准》规定执行

绿化要求

绿地面积


绿地率

30%

应保留的古树及其它树木

城市设计

建筑体量、高度、材料、色差、造型、外装饰应于周边环境相协调,按照项目特点和规划要求做好规划设计。

公共设施

规划要求

配置相应的公共服务设施,使用方便安全,做好周边及内部交通组织,进行人车分流。

市政设施

规划要求

各项市政配套设施,并与城市主管网合理衔接,确定接口位置,满足消防要求。

其它

筑设计要求执行节能设计标准、《吕梁市城市规划管理技术规定》及《幼儿园建设 准》(建标175-2016)


注意事项:

1本通知书是该地块的规划条件设计依据、,不得擅自变更。

3、本通知有效期半年(自发出之日起),逾期作废。



2 02599(盖章)

6:




中华人民共和国


建设工程规划许可证

1411302025GGO009541

建字第__







据《中华人民共和国土地管理法》《中华人民共和国城乡规划法》和国家有关规定,经审核,本建设工程符合国土空间规划和用途管制要求,颁发此证。



i









发证机关

口县行政审批服条管理局



20251


建设单位(个人)

交口县教育体育局

建设项目名称

交口县县级机关幼儿园迁址新建项目


交口县南环路北


用地面积5988.25平方米,总建筑面积4231.10平方米。

附图及附件名称





交口县县级机关幼儿园迁址新建项目总平面图





遵守事项



一、本证是经自然资源主管部门依法审核,建设工程符合国土空间规划和用途管制要求的法律凭证。

二、未取得本证或不按本证规定进行建设的,均属违法行为。

三、未经发证机关审核同意,本证的各项规定不得随意变更。

四、自然资源主管部门依法有权查验本证,建设单位(个人)有责任提交查验。

五、本证所需附图及附件由发证机关依法确定,与本证具有同等法律效

力。

























Y-4094%67754051635275





Y=409454378

Y=40943445

-

6a±000=17630

5612807铁艺大门,成是定封


X=409433865Y=516325.169

















&j6o

平面图1:300



图例:

用地红线

-----建筑控制线

建筑 物

地下室外墙轮廓线墙范线

绿地示意

规划道路

入 口

机动车停车位



________


2场话厚就及履地/责星发挚总段

1

儿国内所有消防车酒净 均 大于等于1米,高度净空大于14湾陵资路上要耳院,数真楼均于皱手w

4中 ”表示建数约层数,“”妻示建高度 Z设证VtE , 便家是起

Rt(70522019R用 建(cnttL-2022)

(L障 设计厘颜》(c² 50761202

(rE5019-202

《建筑设计防火逐部》( cB0016-201D(2018今版)(健胸动火通用规超(cns57-2022

n建放沿(K(24《 幼建脉175-2016

(程 执 霜 通 用 规 范 》 BS5002-2021

族从前毒计规范)050011-2010(2021

8图中所指建筑物高度出人口地面至屋画女儿墙的高度

9 ,建 执 间I块 厘 制 香 计 美 作ali.

本制之里手地上类法了厘建放平面驶驶.是卖以授业政庭是汉相关图献




Y-5964524168


9

.

0


饮门

Y=516452173



Xa4094104Z

Y=51642800



经济技术指标:(口县县级机共幼儿圆迁址新建项目)

数值

58.25421.10

868.04

8 .98

项目




建设用地图积

筑蛋积

3848.64

幼儿园

4

42

172.2

26.26

13.20

换 下

卫室_地下建筑面积




Y=56382.599

其基庭画段建职出度


X=4094275498Y=516379.053

1802 J2

20.10%

建筑高度




065

08/

绿地



甚机动车停车位


附件7:

交口县县级机关幼儿园迁址新建项目水土保持方案报告表技术审查意见



交口县县级机关幼儿园迁址新建项目位于山西省吕梁市交口县南环路北,水头政府现址区域,中心地理坐标为:东经111°11'′1.25”,36°58'48.57",行政区划属于吕梁市交口县水头镇。20241220日,交口县行政审批服务管理局以交审管投资发〔2024126号对本项目可行性研究报告进行批复(项目代码:2411-141130-89-01-549329)2025928日,交口县行政审批服务管理局以交审管投资发〔2025112号对本项目初步设计设计进行批复。本项目建设规模为迁址新建412个教学班幼儿园,用地面积5988.25平方米,建筑面积4231.10平方米(其中地上三层幼儿园活动室3848.64平方米,一层门卫室19.40平方米,地下建筑363.06平方米)。主要建设内容为幼儿活动室和门卫室的建筑、装饰、给()水、供热、通风、电气、消防;新建围墙、大门、铺设室外给()水和供热管网、电气、场地硬化、绿化及教学运行相关设施设备购置。

本项目征占用土地面积0.598825顷,均为永久占地,占地类型为城镇住宅用地。本项目建设期土石方挖填总量1.76万方,其中挖方0.88万方,填方0.88万方,挖填平衡,无弃方。本项目总投资3901.38万元,其中土建工程投资2005.26万元。项目计划于20265月开工,20279月完工,建设工期17个月。

项目区水土保持区划为西北黄土高原区,气候区类型为中温带大陆性气候,多年平均降水量585毫米,多年平均风速1.94/秒,≥10℃多年平均积温为2535.9℃,最大冻土深度1.09米;土壤类型主要为褐土;植被类型为暖温带落叶阔叶林地带;林草覆盖率约4.5%;土壤侵蚀以微度水力侵蚀为主。





经审查,该水土保持方案报告表基本符合水土保持法律法规、技术标准及有关文件的规定,基本同意该水土保持方案报告表,同意通过技术审查。现提出技术审查意见如下:

一、主体工程水土保持分析与评价

()基本同意主体工程选址选线水土保持制约性因素的分析与评价。基本同意水土保持方案报告表中提出的提高防治标准、优化施工工艺、减少地表扰动和植被损坏范围的措施。

()基本同意对项目占地、土石方平衡、施工工艺与方法的水土保持分析与评价。

()基本同意对主体工程设计中具有水土保持功能工程的评价与界定。

二、水土流失防治责任范围

基本同意项目建设区水土流失防治责任范围为0.598825公顷。

三、水土流失预测

同意水土流失预测(调查)内容和方法。经预测(调查)与分析,本项目建设可能造成新增水土流失量13.69t

四、水土流失防治目标

鉴于项目区位于黄河多沙粗沙国家级水土流失重点治理区,同意本项目执行西北黄土高原区水土流失防治一级标准,设计水平年水土流失综合防治目标为:水土流失治理度93%、土壤流失控制比1.0、渣土防护率94%,表土保护率不作为考核项、林草植被恢复率95%、林草覆盖率26%

五、防治分区及防治措施体系和总体布局

()基本同意将水土流失防治区划分为主体工程防治区。

()基本同意水土流失防治措施体系和总体布局。

六、分区防治措施布设





基本同意分区防治措施布设及各项防治措施的等级与标准。

()主体工程防治区

基本同意该区主体设计的雨水管网、透水铺装、土地整治、景观绿化及方案新增的临时苫盖、临时拦挡、临时排水沟、临时沉沙池措施。

七、施工组织

基本同意水土保持施工组织和进度安排。

八、水土保持投资估算

同意水土保持投资估算编制依据、方法和成果。同意本项目免征水土保持补偿费。

九、水土保持效益分析

基本同意水土保持效益分析。水土保持方案实施后,建设区水土流失可基本得到控制,生态环境得到一定程度恢复。


本技术审查意见仅限于生产建设项目水土流失预防和治理范畴。因之发生的相关赔偿、补偿,由生产建设项目法人负责。



家签名:

2026422

附件8:

承诺制项目专家意见

项目名称

交口县县级机关幼儿园迁址新建项目

建设单位

交口县教育体育局

方案编制单位

山西泰泽规划设计有限公司


省级水土保持

专家库专家

信息

姓 名李彦军联系方式:13753124109

单位名称:太原市水利水保科学研究院

证件类型和号码:高级专业技术资格证书编号:080112147

加入专家库时间及文号:山西省水利厅人事处,2023822日,《关于拟入选省水利厅专家库专家名单的公示》。



主体工程水土保

持评价

基本同意主体工程选址选线水土保持制约性因素的分析与评价。本项目涉及黄河多沙粗沙国家级水土流失重点治理区,基本同意水土保持方案报告表中提出的提高防治标准、减少地表扰动和植被损坏范围的措施。基本同意对主体工程设计中具有水土保持功能工程的评价与界定。

防治责任范围和

防治分区

同意项目建设区水土流失防治责任范围为0.598825公顷。同意水土流失防治区划分为主体工程防治区。

水土流失预测内容、方法和结论

基本同意水土流失预测(调查)内容、方法和结论。



防治标准及

防治目标

同意本项目水土流失防治标准等级执行西北黄土高原区一

级标准。设计水平年水土流失综合防治目标为:水土流失

治理度93%、土壤流失控制比1.0、渣土防护率94%,土保护率不作为考核项、林草植被恢复率95%、林草覆盖

26%


措施体系及分区

防治措施布设

同意水土流失防治措施体系和分区防治措施布设。基本同意主体工程防治区主体设计的雨水管网、透水铺装、土地整治、景观绿化及方案新增的临时苫盖、临时拦挡、临时排水沟、临时沉沙池措施。

施工组织管理

基本同意水土保持施工组织和进度安排。


投资估算及效益分析

同意水土保持投资估算编制依据、方法和成果,同意本项目免征水土保持补偿费。同意水土保持效益分析,水土保持方案实施后,建设区水土流失可基本得到控制,生态环 境得到一定程度恢复。

该水土保持方案报告表基本符合水土保持法律法规、技术标准及有关文件

的规定,同意按程序上报。

专家签名

02642











出生年月

太原市水土保持科学研

工作单位究所



:N920130


武省水利工程专业高级工


承保方案 审核程师评审委员

工程


水土保持

平 审

2 0131129建设项目水保

省人力资源和社会保障厅



20140429

0

证日期

80112147



根据《山西省水利厅专家库管理办法(试行)》有关规定,按照单位推荐、业务处室推荐等程序,于跃伟等906名水利专家入选省水利厅专家库。

现将入库人选名单予以公示,公示期为823-29日。公示期间,可通过来信、来电等方 式向省水利厅人事处反映入库人选在德、能、勤、绩、廉等方面存在的问题。反映情况和问题应实事求是、客观公正。为便于核实、反馈有关情况,提倡反映人提供真实姓名和联系方式,我处 将严格履行保密义务。

来信地址:太原市新建路45号省水利厅人事处,邮编030002

联系电话:0351-4666200

电子邮箱:sxssltrsc@163.com

山西省水利厅人事处

2023822



756

李有华

1965.03

山西农业大学水土保持科学研

究所(山西省水土保持科学研

究所)

高级工程师

水土保持类

757

李刚

1981.08

山西省水利水电勘测设计研究有限公司

高级工程师

水土保持类

758

李冰

1983.11

山西农业大学水土保持科学研

究所(山西省水土保持科学研

究所)

高级工程师

水土保持类

759

李志斌

1970.08

长治市

水利发展中心

高级工程师

水土保持类

760

李岩

1979.05

山西省水利水电勘测设计研究院有限公司

高级工程师

水土保持类

761

李金莲

1963.12

晋中市水利发展中心

高级工程师

水土保持类

762

李金峰

1976.06

山西农业大学水土保持科学研

究所(山西省水土保持科学研

究所)

正高级工程师

水土保持类

763

李彦军

1976.04

太原市水利水保科学研究院

高级工程师

水土保持类

764

李晓

1982.06

山西省水利水电勘测设计研究院有限公司

高级工程师

保持类

765

李晓坚

1974.11

山西省水利发展中心农村水利

高级工程师

水土保持类

766

李郭云

1977.06

山西省郭庄泉域保护中心

高级工程师

水土保持类

767

李曼曼

1987.11

中国能源建设集团山西省电力勘测设计院有限公司

高级工程师

保持类

768

李智兰

1970.11

山西省水利水电勘测设计研究院有限公司

正高级工程师

水土保持类

769

李瑞忠

1977.12

山西省水利发展中心

高级工程师

水土保持类

770

李靖

1981.05

山西省水利发展中心

高级工程师

水土保持类

771

李静栋

1971.08

长治市潞城区水利局

高级工程师

水土保持类

772

杨华峰

1979.05

太原市水利水保科学研究院

高级工程师

水土保持类

773

1983.11

山西农业大学水土保持科学研究所(山西省水土保持科学研

究所)

高级工程师

水土保持类
















子沟



目区位置






里。

张家岭

马家山

青圪垛

安头



曹家崖底

层层洼


毛主席路居地

树沟



头 。

后南沟

寺沟

口县



搭上水头镇

后水头9



寨南洼

目区位置



卫家崖



尖山



p刘家庄

石窑河

地渠牛槽沟



o

白家岭。庄上

石室寺

岭后





0

Q

风只山


化洼


苹命纪念地

其它旅游罩点

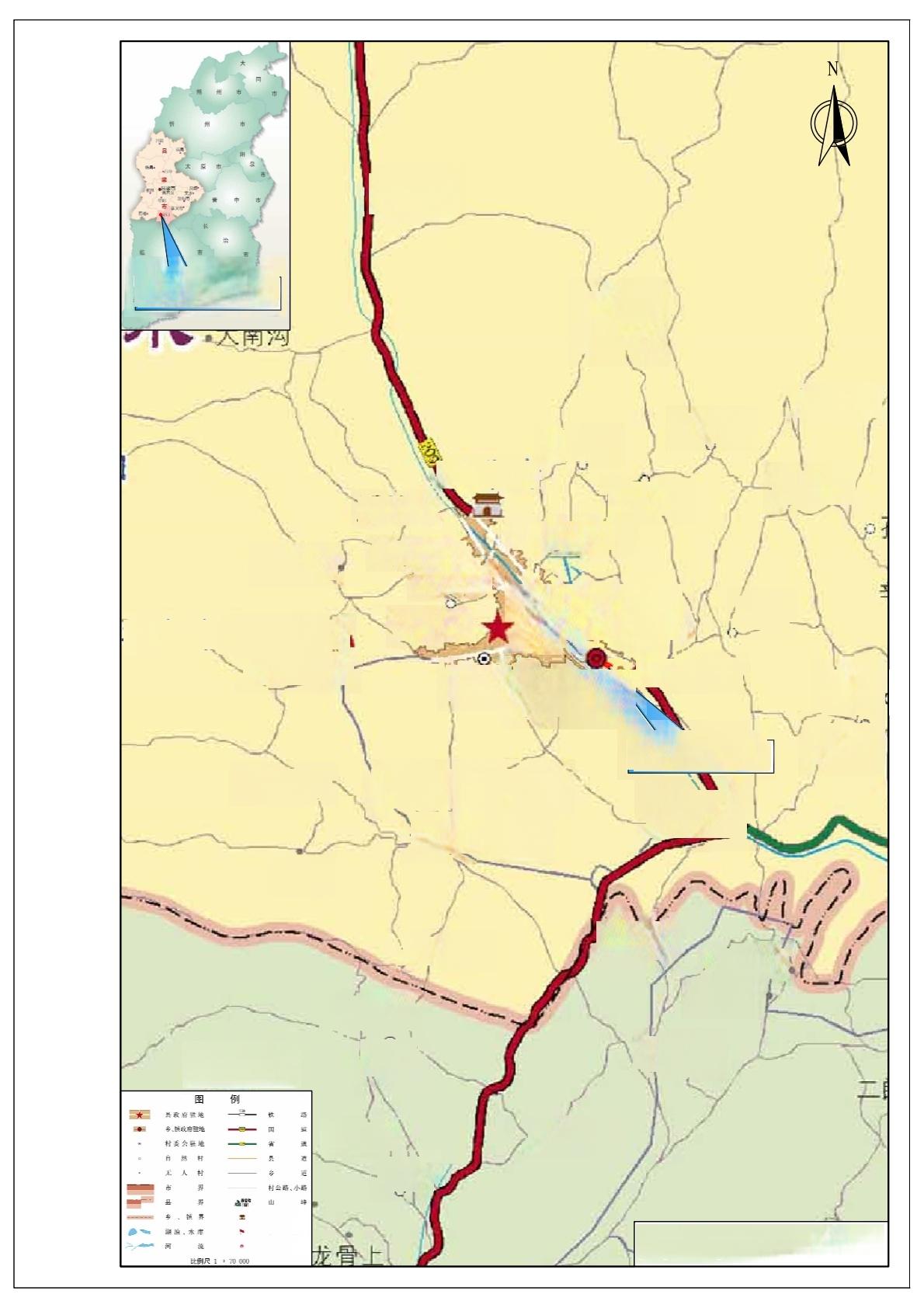

图1项目地理位置图






·1301.48





18











·1300.05


·1299.4211




·1300.19










·1298.93


·1298.81


1298.63·1298.73


·1298.71

·1298.63

1298.43


·1298.39








  • 用地红线


    建构筑物

    场内道路

    塑胶路面

    透水铺装

    景观绿化

    设计标高

    1 297.50











1299.99

































·1298.71



·1298.67



·1298.55



·1298.41




·1300.48

·1300.79

·1300.68

·1300.84

1

·1300.74

300.41


·1300.54


·1300.57

·1300.73

·1300.51

·1300.62

·1300.53









动儿园









路品












P298.74

·1298.65·1298.7·1298.78

=4094275.498

·1298.681298.52

·

·1298.29

1298.60


298.60

1298.46

·

·1297.91·1297.09

1298.59


·1298.40


建筑设计单位

N

鼎正建筑设计有限公司DINGZHENGJCHITECLKL,DES160L,LD.

设计证书甲级编号A12934

工程励察乙级编号B36112252





P

·1301.15

·1301.02

·

·1301.03

1300.70·1300.95


·

·1300.59

1300.77


·1300.88

·

·130.8

1300.60Bacs5


·

·1300.70

1297.65


·1300.73


=4094324307



X=4094315.721

Y=71516428.041

=3161213


司图章:

CMPMY SEAL



水头镇社区居委会

E

=4094279.303

9-37516391.021

·1298.23

·1296.91

494304.79







              • 项目主要技术指标表

















































































































































                一、项目概况

















































































































































                1

                项目名称

                交口县县级机关幼儿园迁址新建项目

















































































































































                2

                建设单位

                交口县教育体育局


                注册执业章:

                BGISTEED SEL
















































































































































                3

                建设地点

                山西省吕梁市交口县南环路北,水头政府现址区域

















































































































































                4

                建设性质

                新建

















































































































































                5

                建设规模

                迁址新建412个教学班幼儿国,用地面积5988.25m²,建筑面积4231.10m

















































































































































                6

                建设批资

                3901.38万元

                其中土建投资

                2005.26万元

















































































































































                7

                建设工期

                项目计划于20263月开工,20282月完工,建设工期24个月

















































































































































                二、主要技术指标


















































































































































                1

                用地红线面税

                hm²

                0.598825


















































































































































                2

                总建筑面积

                4231.10

















































































































































                其中

                地上建筑面积

                3868.04

















































































































































                其中

                幼儿园

                3848.64

















































































































































                门卫室

                19.40

















































































































































                地下建筑面积

                363.06

















































































































































                3

                容积率

                1

                0.65

















































































































































                4

                建筑基底占地面积

                157240


                设计编号:

                DeSI5 ONTICTM

                DZS[HB]-2507-12
















































































































































                建筑密度

                %

                26.26


















































































































































                绿化面积

                1802.37


                建设单位:

                IEST

                交口县教育体育局
















































































































































                绿地率

                %

                30.10

















































































































































                6

                机动车停车位

                10


                项目:

                ETME

                交口县县级机关幼儿园

                迁址新建项目
















































































































































                其中

                普通车位

                6


















































































































































                子项目:

                SET NME

                总图
















































































































































                充电车位

                4

















































































































































                7

                非机动车停车位

                16


                图名:

                WI%TTE

                总平面图
















































































































































                8

                建筑高度

                m

                13.20


















































































































































                说明:

                1、本图比

                2、本图采

                3、本图所



                例为1:500

                1985国家高程,2000独立坐标系。注尺寸及标高除注明外,均以m计。

                项目总负责人

                张利霞

                张利霞
















































































































































                专业负责人

                DSLHLDEE6En

                张利和应

                张和霞
















































































































































                审定人

                K0Dn

                起晚东

                违峰示
















































































































































                中核人

                张利霞

                张和
















































































































































                曹既毒
















































































































































                张旺

                张吃

















































































































































                建筑

                设计阶段:DSH

                蓝工图

















































































































































                1:5

                第一版
















































































































































                附图2项目总体布置图

















































































































































                2025.10

                :

                建施-71


















































































































































N




















西山水库

交口县


目区位置


9









例厂

区委区政府镇 、 街 办

-


1:700000

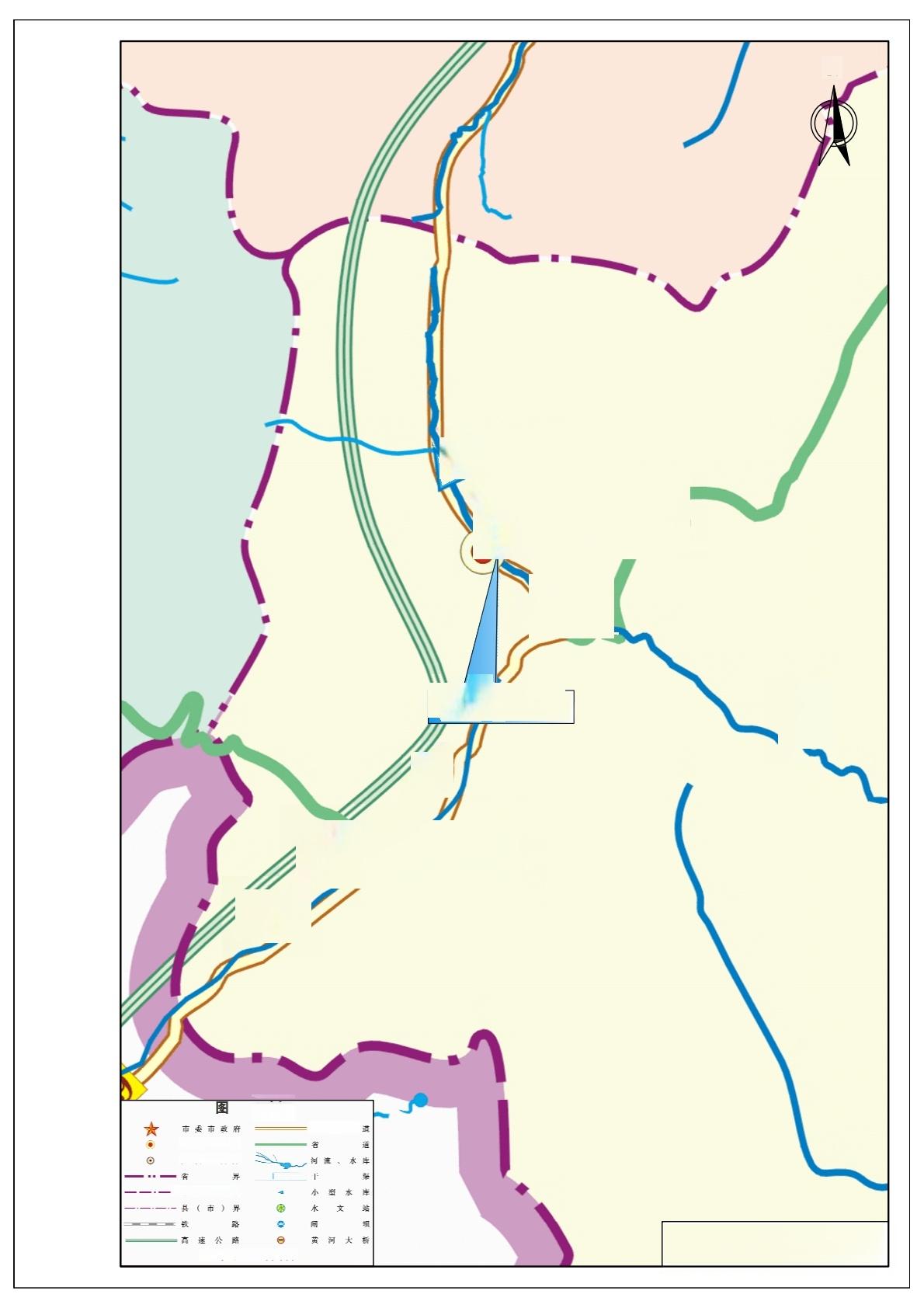

3项目区水系图



N









































项目区位置











线



附图4项目区土壤侵蚀强度分布图

强烈剧 烈


12

双准纬校等积圆维投明



防治分区


主体工程防治区



水土保持措施工程量汇总表


工程措施

主体已有

雨水管网301m

透水铺装1965.26

土地整治1802.37

植物措施


主体已有

景观绿化1802.37




临时措施

方案新增

临时苫盖3000临时拦挡100m临时排水沟300m

1


N















































名 称

用地红线场内道路透水铺装设计标高临时排水沟













































建构筑物塑胶路面景观绿化

1297.50雨水管网时沉沙



130.85


1299.99












·1300.05






·1300.19


·1299.78





¥-39161428

·1298.74

·1298.93


O1298.77


1298.63


·1298.71


1298.43


1298.51



图 例





·1298.81


·1298.73

1298.71·1298.63

·1298.67


·1298.55·1298.39


·1298.41



·1300.79

·1300.68

·1300.84

·

1300.41

1300.74


·1300.54


·1300.57

·1300.73

·1300.51

·1300.62

·1301.15

·1300.53

·1301.02


·1300.70·1300.95 ·1301.03

·

·1300.59

1300.77


·1300.88

·1300.60

130.81

·

129.66

1300.70


·1300.73

动儿园

8403431571






玻事场地

Y-37516428.01




说明:

1、本图比例为1:500

2、本图采用1985国家高程,2000独立坐标系。

3、本图所注尺寸及标高除注明外,均以m计。


1

山西泰泽规划设计有限公司

296.99


设计制图

298.74

=947.0

研阶段




1298.77

=4094275.498

·1298.78

·1298.65

·1296.91

保部分




F=375143953

1298.52

·1298.68

口县县级机关幼儿园



·1298.29

·1298.23

·1298.60

址新建项目




298.60

·1298.59

1298.46

土流失防治措施总体布局图



·

见图

·1297.91

1297.09



·1298.40

设计证号日期2026-4

资质证号附图5





水口

I'T'TTT


200





410











出水口

临时沉沙池平面图比例1:80





4 60



出水

水口


130

铺设彩条布




200



临时沉沙池B-B剖面图比例1:80





说明:

时沉沙池规格及工程量




          • 项 目

            面尺寸

            单位工程量

            池宽

            (m)

            池长

            (m)

            池深

            (m)

            挖方

            (m³/)

            彩条布

            (m²/)

            临时沉沙池

            1.5

            2.0

            1.30

            4.50

            15









临时排水沟典型设计图

比例1:10




1、本图尺寸单位均以cm计;

2、临时排水沟铺设彩条布,边坡需拍实处理。

时排水沟规格及工程量





          • 项 目

            面尺寸

            单位工程量

            上底

            (m)

            下底

            (m)

            坡比

            挖方

            (m³/m)

            彩条布

            (m²/m)

            临时排水沟

            0.9

            0.3

            1:1

            0.18

            1.16






                      • 山西泰泽规划设计有限公司

                        核定

                        本俊立


                        可研阶段

                        审查

                        0


                        水保部分

                        校核

                        赵永生


                        交口县县级机关幼儿园迁址新建项目

                        设计


                        制图


                        临时排水沟、沉沙池典型设计图

                        比例

                        见图


                        设计证号

                        日期

                        2026-4

                        资质证号


                        图号

                        附图6






说明:

1、图中尺寸以cm计;



临时堆土/裸露区域临时防护平面示意图


2、临时堆土/裸露区域为梯形,边坡1:1.5,堆高控制在≤3.0m;

3、在临时堆土/裸露区域覆盖密目网,

防止降雨的侵蚀,边角用重物压实,防止风吹。



单位工程量表


项 目

单位工程量

覆盖密目网

1.25hm²/hm²







          • 山西泰泽规划设计有限公司

            核定

            李俊立


            可研阶段

            审查

            0


            水保部分

            校核

            赵永生


            交口县县级机关幼儿园迁址新建项目

            设计

            神嘉脚


            制图



            临时苫盖典型设计图

            比例

            见图







2400

说明:

1、本图中尺寸以cm计。

2、装土袋拦挡采用梯形断面形式,设计断面为底宽1.20m,0.40m,0.60m,填土就地取材,用堆土进行装填。

3、堆体表面采取密目网苫盖。

2400

装土袋拦挡平面图比例1:200

单位工程量表

方堆放及土袋挡土墙断面设计图比例1:50










                                      • 防护类型

                                        单位防护方量

                                        土袋防护

                                        0.54m³/m
